Станом на червень 2026 року:
У cекції 1:

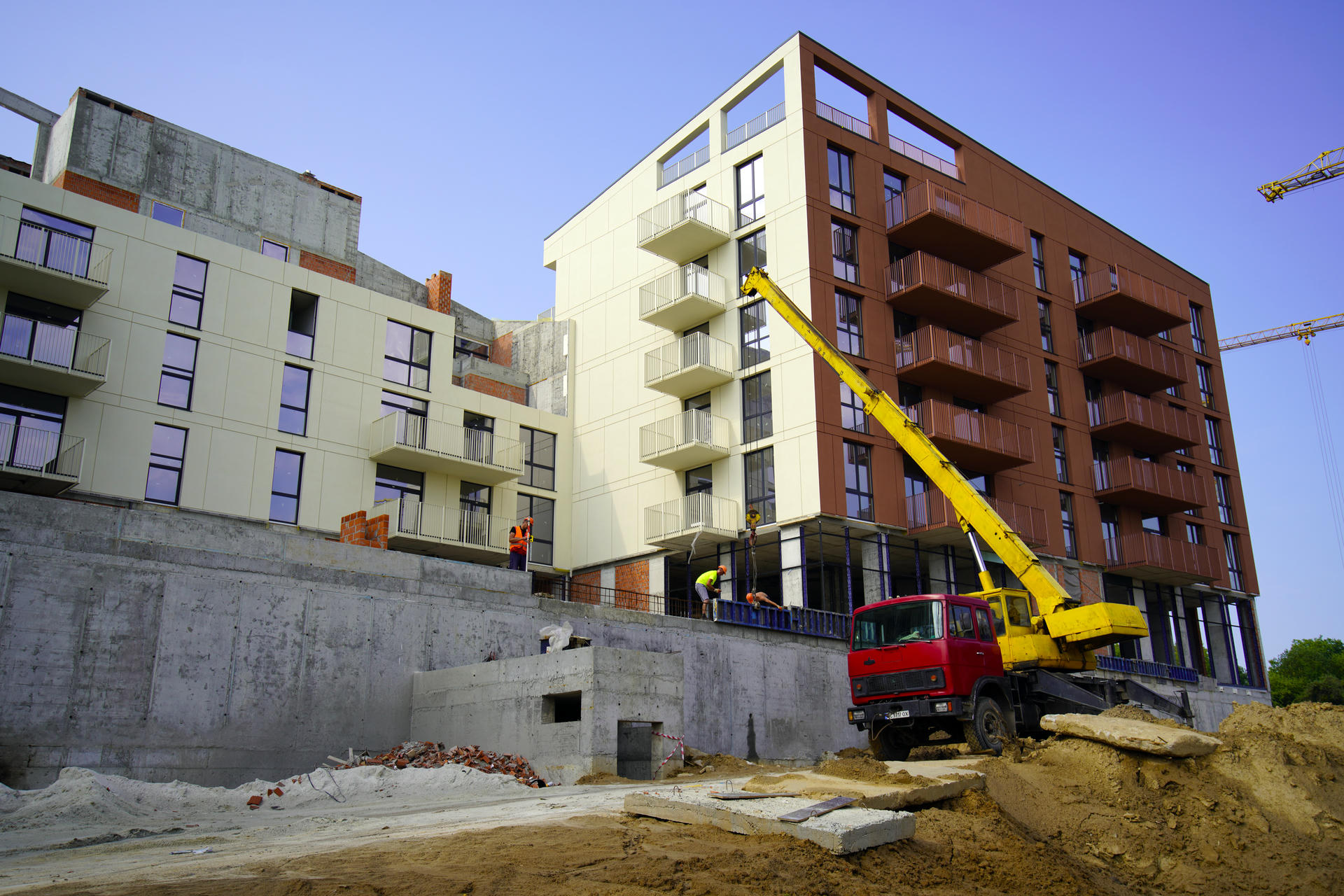

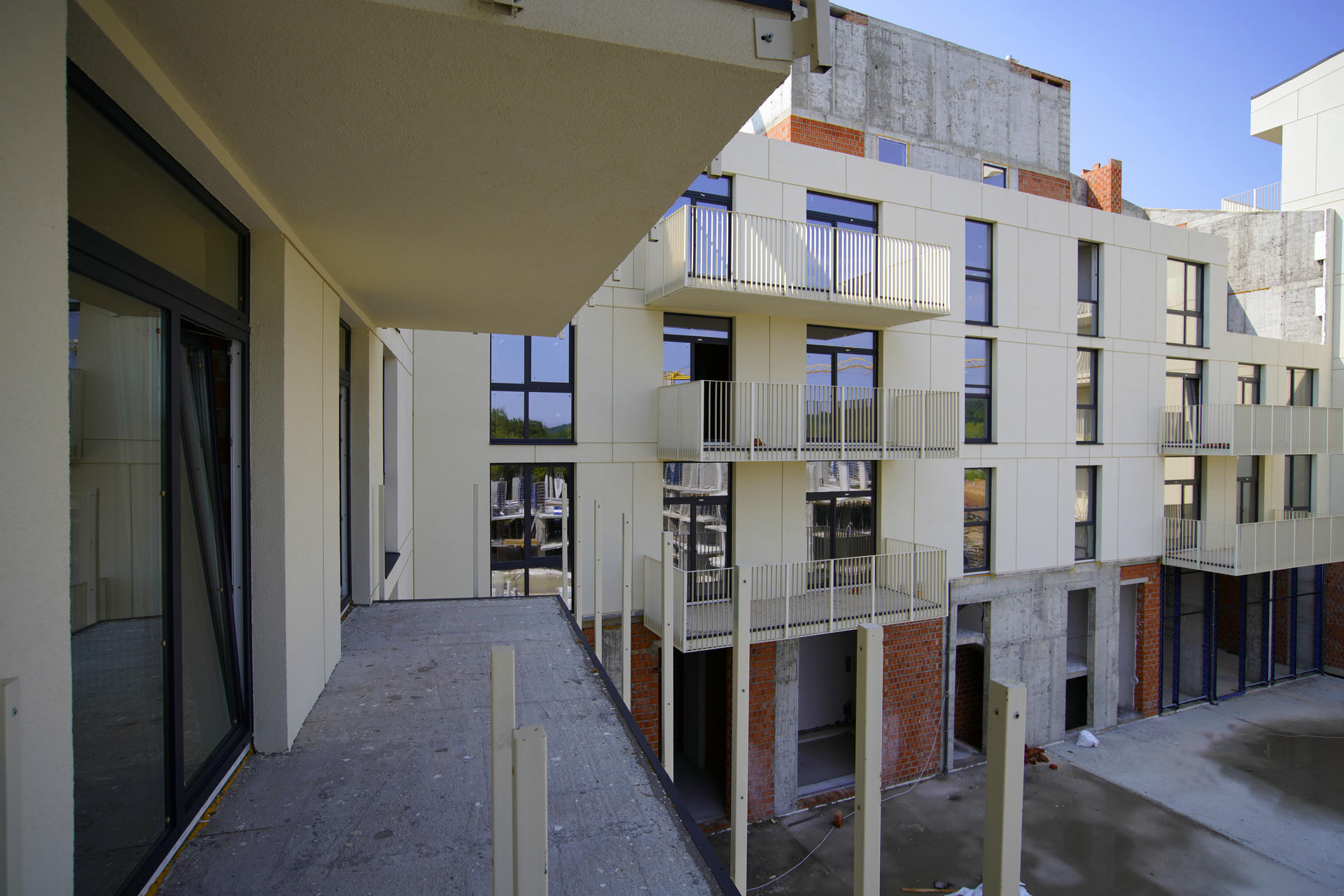

- Проводимо монтаж огородження балконів.
- Продовжуємо роботи по монтажу вентельованого фасаду на одній із стін будинку.
- Завершено влаштування напівсухої сяжки у квартирах та під’їзді будинку.

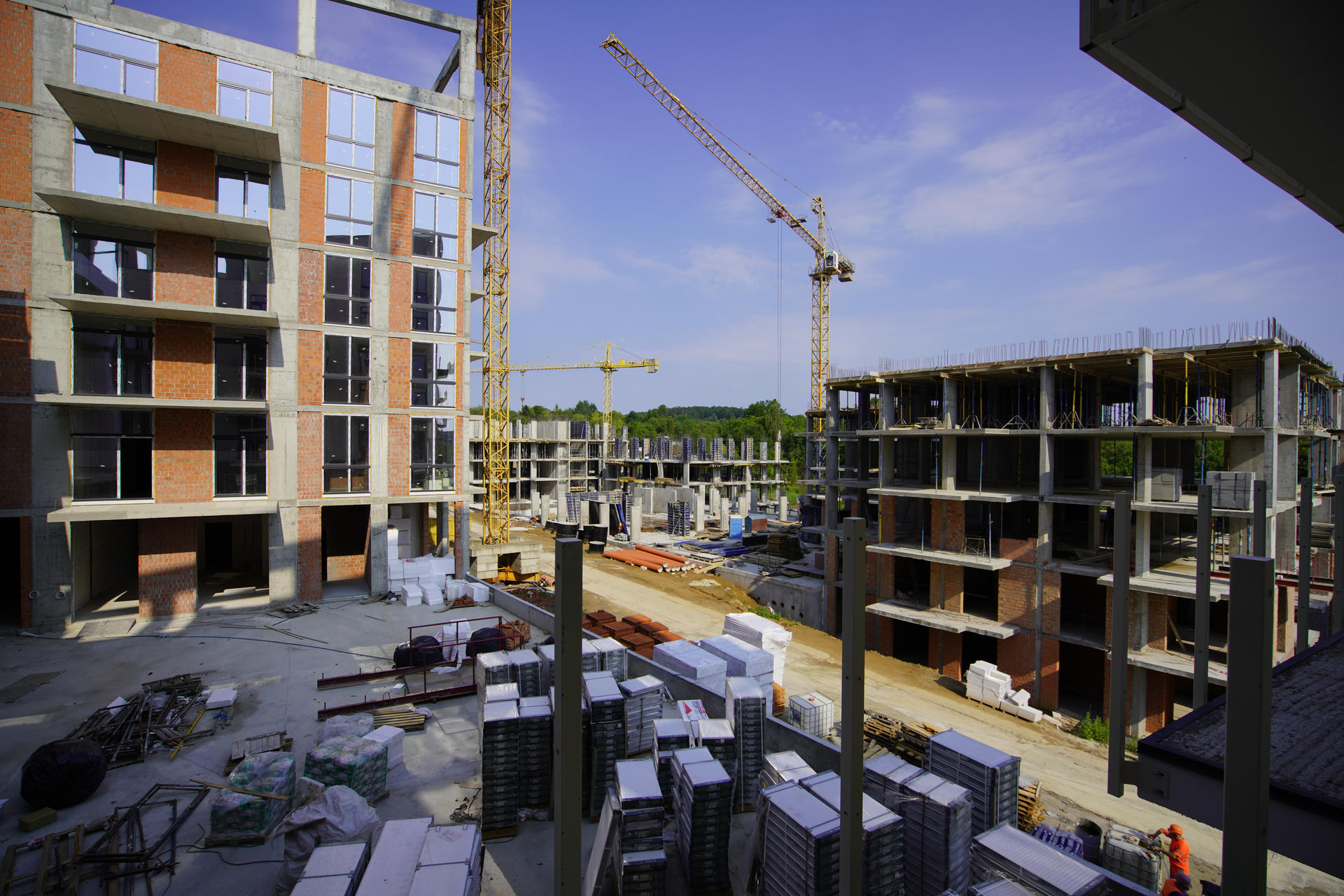

- Продовжуємо роботи по влаштування благоустрою території
- Розпочали прокладати мережі зовнішньої каналізації.
- Продовжуємо роботи по утепленню фасаду.

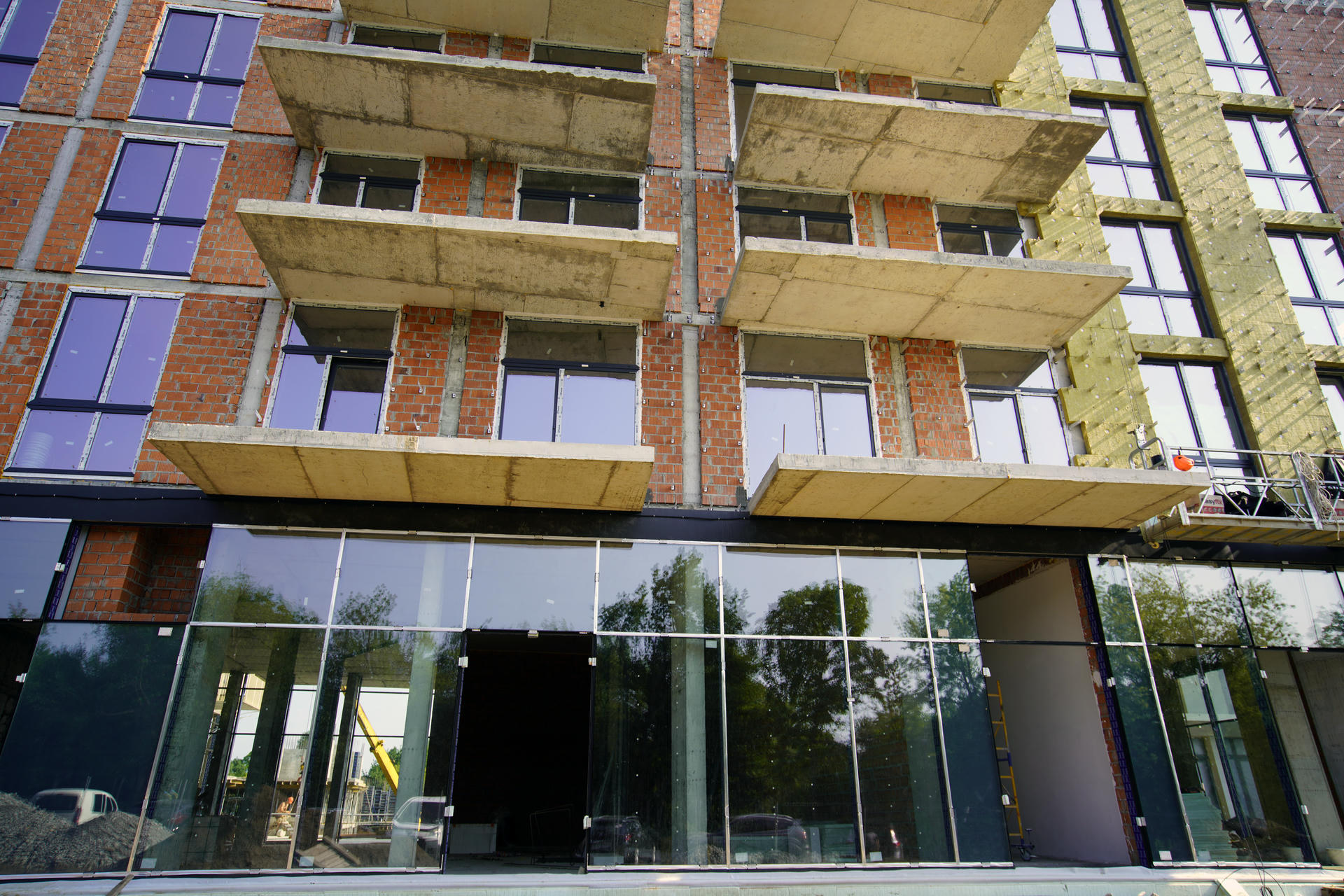

- Розпочали роботи по монтажу вентельованого фасаду.
- Продовжуємо роботи по утепленню фасаду будинку.
- Завершено влаштування напівсухої стяжки.

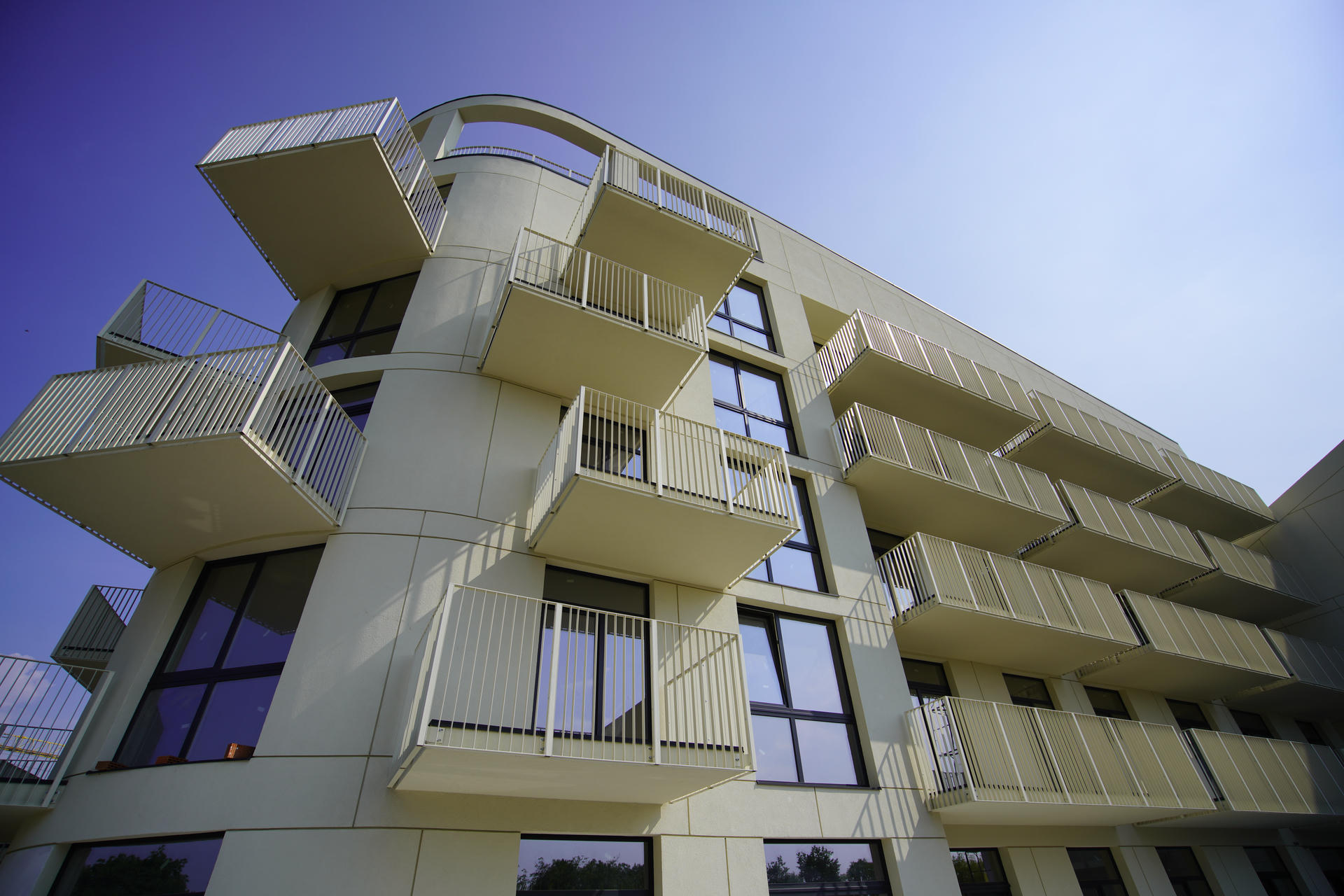

- Розпочато монтаж огородження балконів.

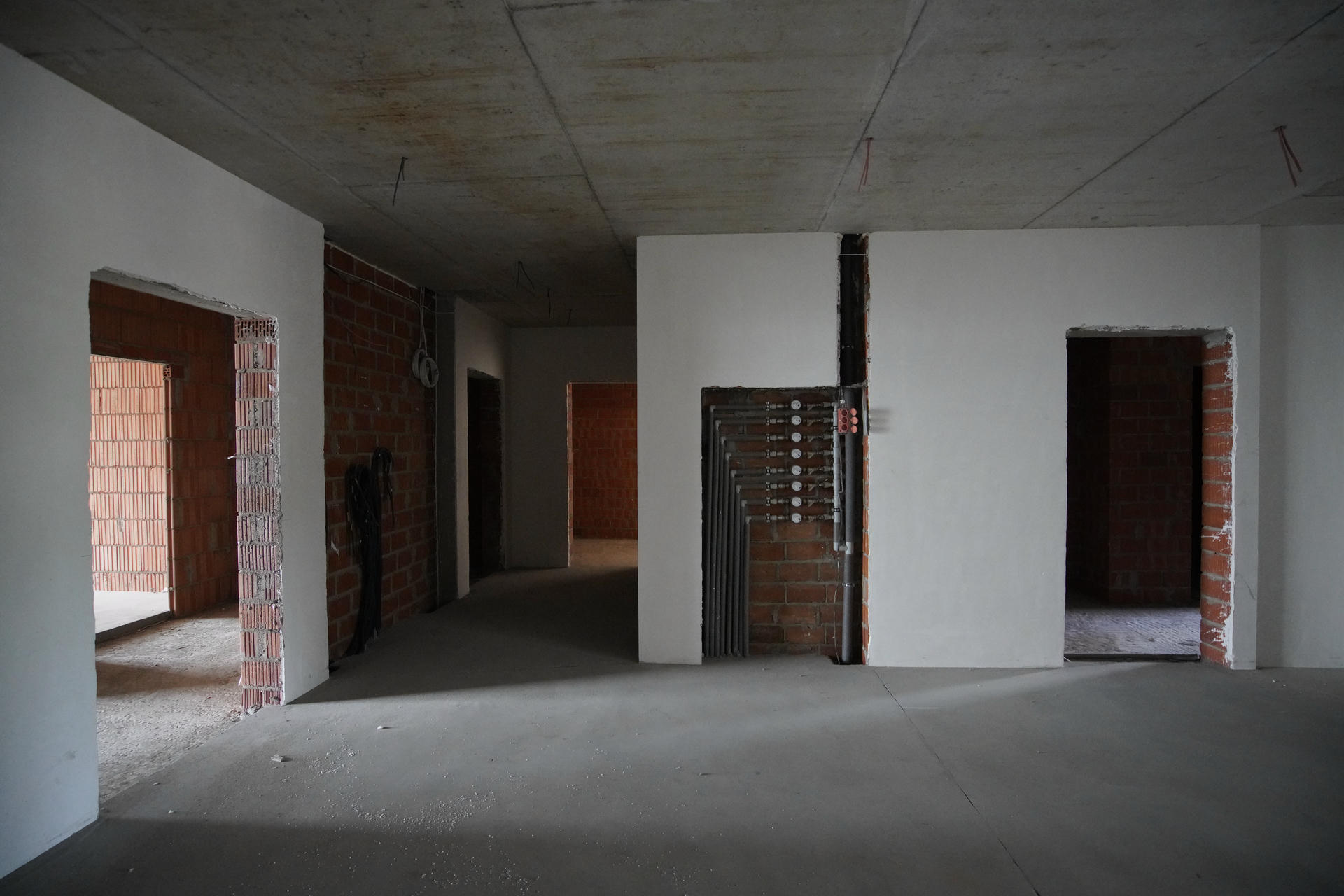

- Розпочато малярні роботи у під’їздах.
- Продовжуємо роботи по влаштуванні вентельованого фасаду однієї із стіни будинку.
- Розпочато малярні роботи у під’їзді.

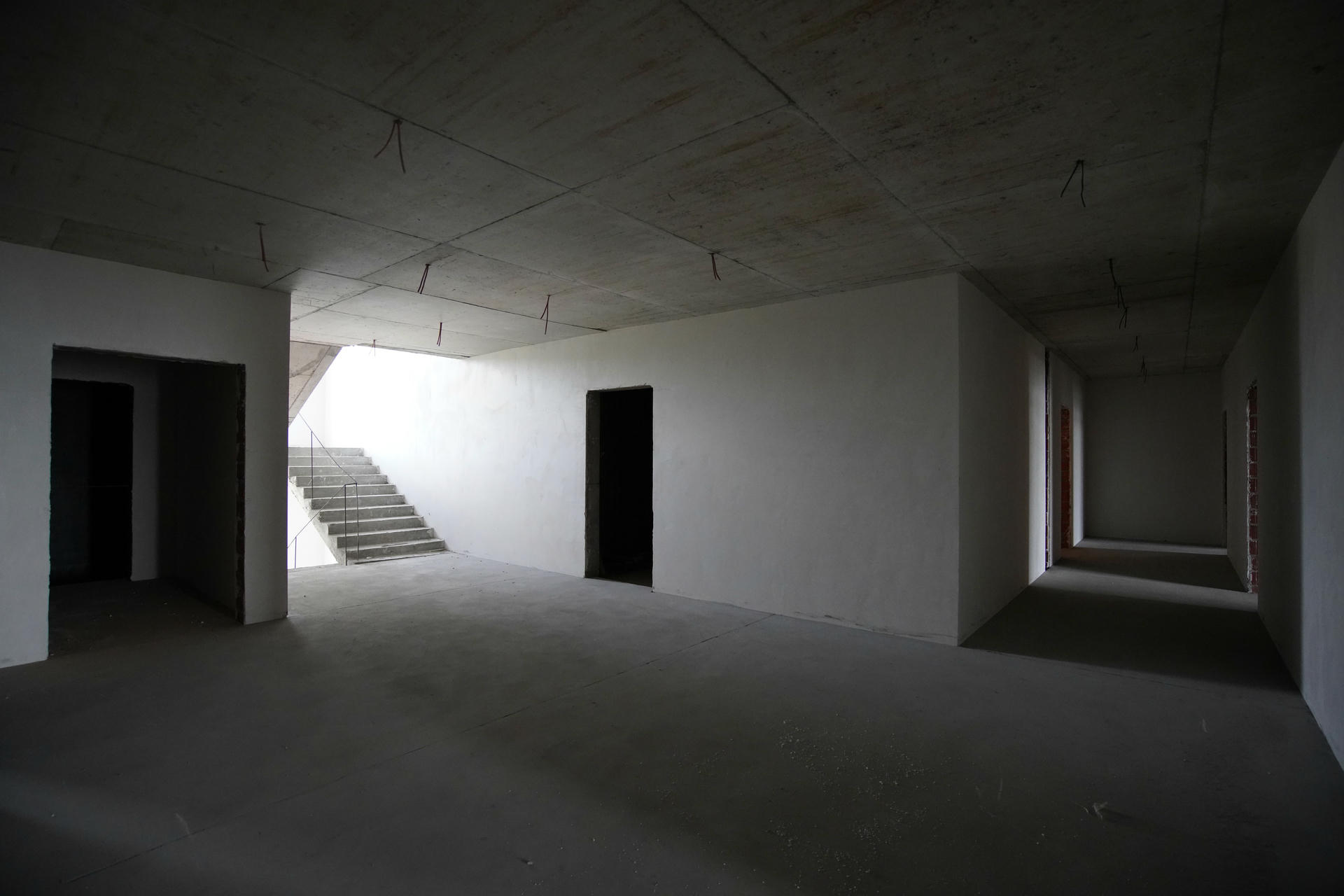

- Розпочато підготовку ліфтової шахти до монтажу ліфтів.

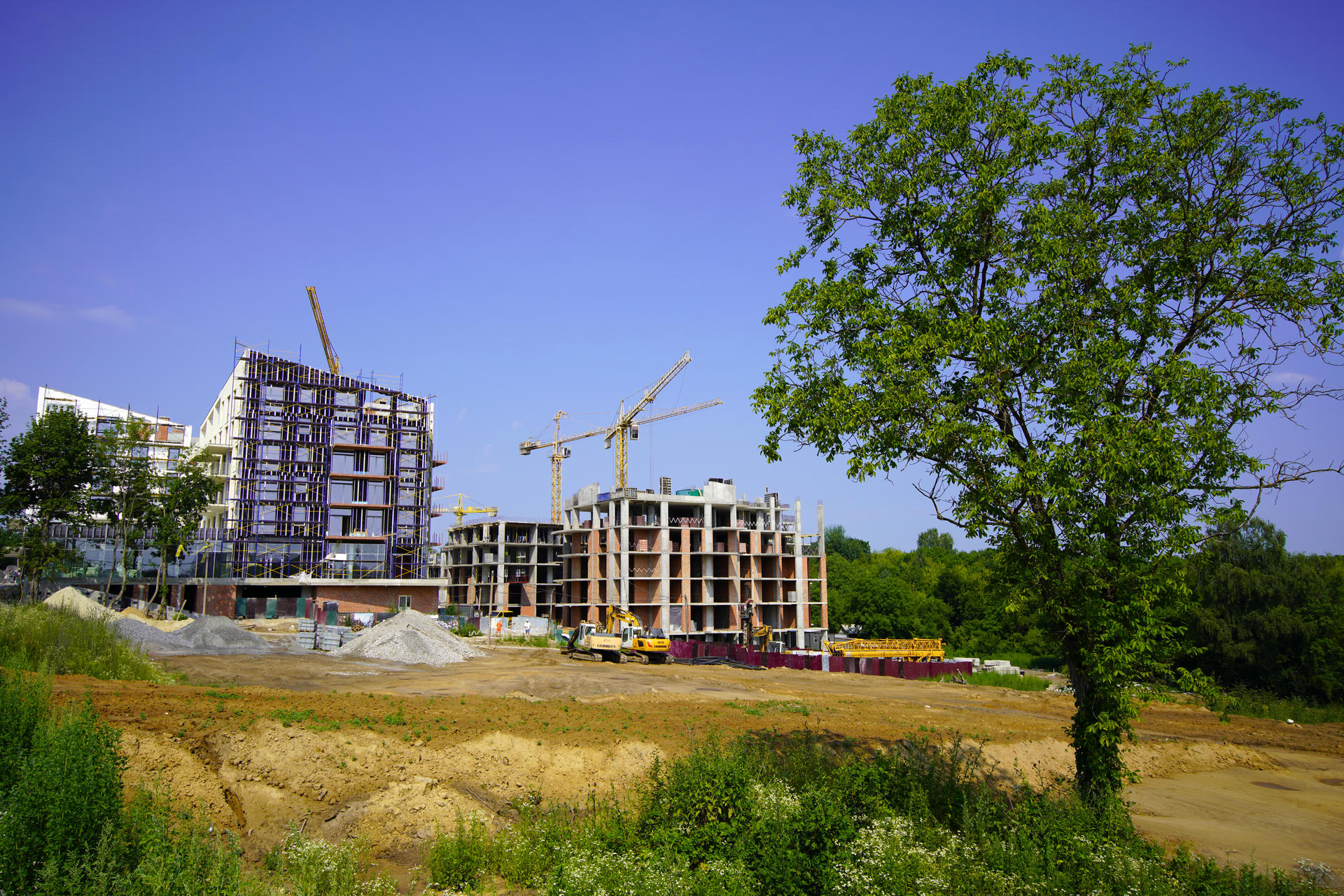

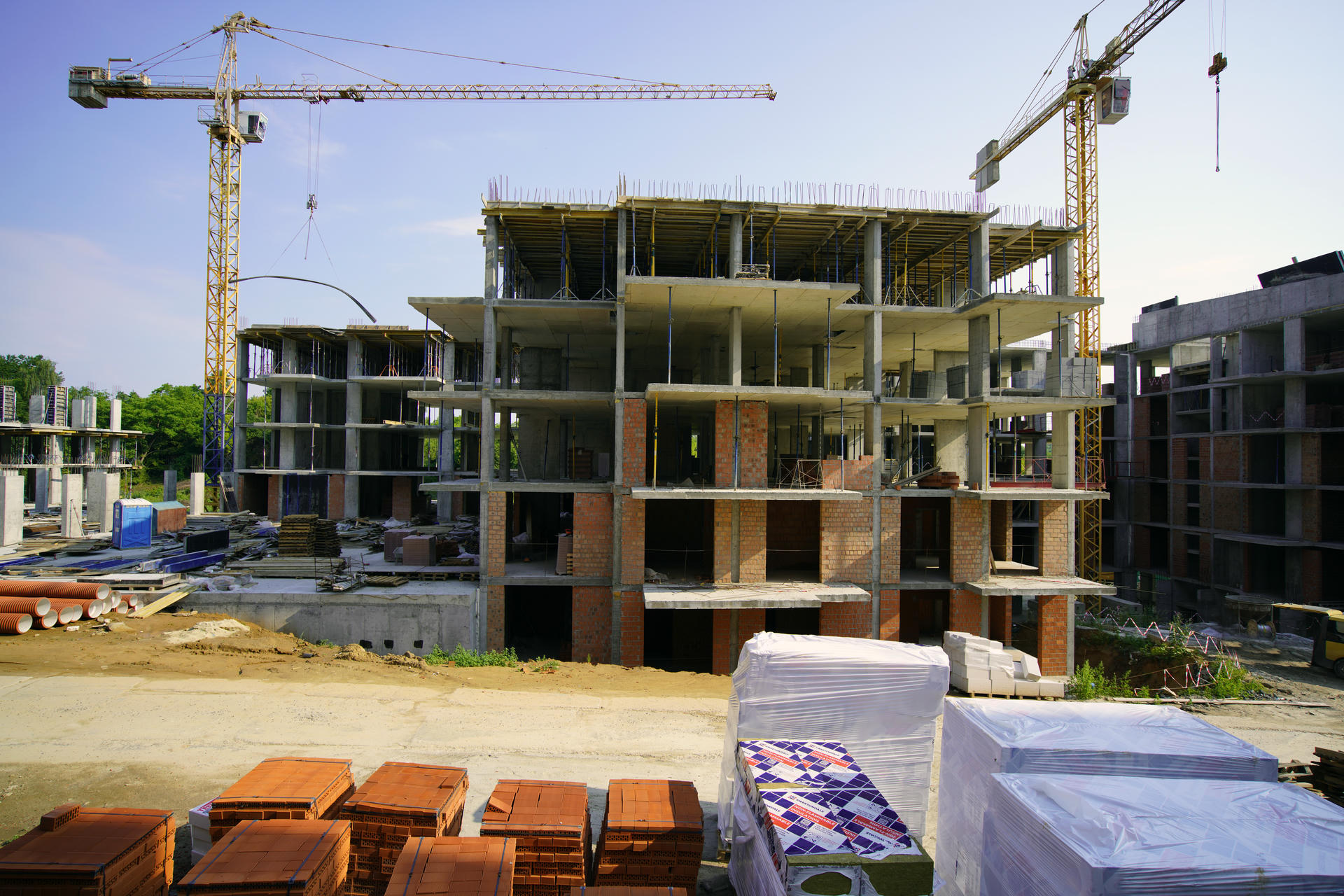

- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху.
- Завершено роботи по влаштуванню цегляної кладки стін і перегородок 2-го поверху.
- Завершено роботи по влаштуванню цегляної кладки стін і перегородок 3-го поверху.
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 4-го поверху
- Завершено роботи по влаштуванню плити перекриття 5-го поверху.
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху.
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 2-го поверху.
- Завершено роботи по влаштуванню плити перекриття 4-го поверху.
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 5-го поверху.
- Завершено роботи по влаштуванню плити перекриття 5-го поверху.
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху.
- Завершено роботи по влаштуванню цегляної кладки стін і перегородок 2-го поверху.
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 3-го поверху.
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 5-го поверху.
- Проводяться роботи по влаштуванню плити перекриття 5-го поверху.
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 1-го поверху.
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 2-го поверху.
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 1-го поверху.
- Проводяться роботи по влаштуванню плити перекриття 1-го поверху.
- Завершено роботи по влаштуванню плити перекриття 2-го поверху.
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 3-го поверху.
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 3-го поверху.
- Завершено роботи по влаштуванню плити перекриття 3-го поверху.
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 4-го поверху.
- Проводяться роботи по влаштуванню плити перекриття 4-го поверху.
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 3-го поверху.
- Завершено роботи по влаштуванню плити перекриття 3-го поверху.
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 4-го поверху.
02.07.2026
