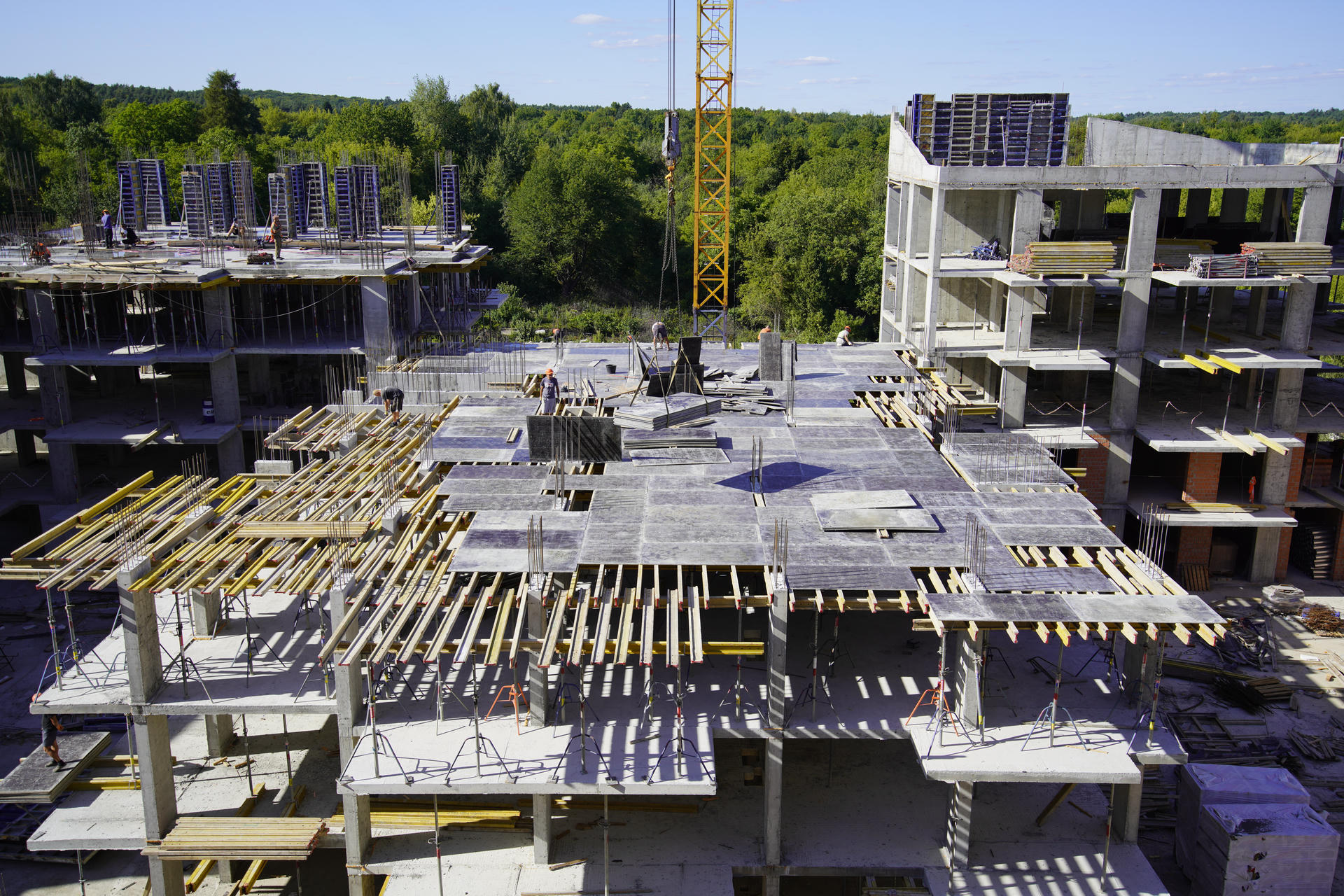

Станом на серпень 2026 року:
У cекції 1:
- Продовжуємо роботи по монтажу вентельованого фасаду на одній із стін будинку
- Завршуємо роботи по влаштування благоустрою території
- Виконуємо огородження терас
- Завершили монтаж ліфта у під’їзді
- Розпочали малярні роботи у місцях загального користування
- Завершуємо роботи по утепленню фасаду
- Продовжуємо роботи по монтажу вентельованого фасаду
- Завершено малярні роботи в місцях загального користування
- Розпочато влаштування керамічної плитки на підлогу у під’їздах
- Продовжуємо роботи по утепленню фасаду будинку
- Завершено монтаж огородження балконів
- Завершено монтаж керамічної плитки на підлогу у під’їздах
- Завершено влаштування керамічної плитки на підлогу у під’їзді
- Продовжуємо роботи по влаштуванні вентельованого фасаду однієї із стіни будинку
- Завершено малярні роботи у під’їзді
- Продовжуємо монтаж керамічної плитки на підлогу у під’їзді

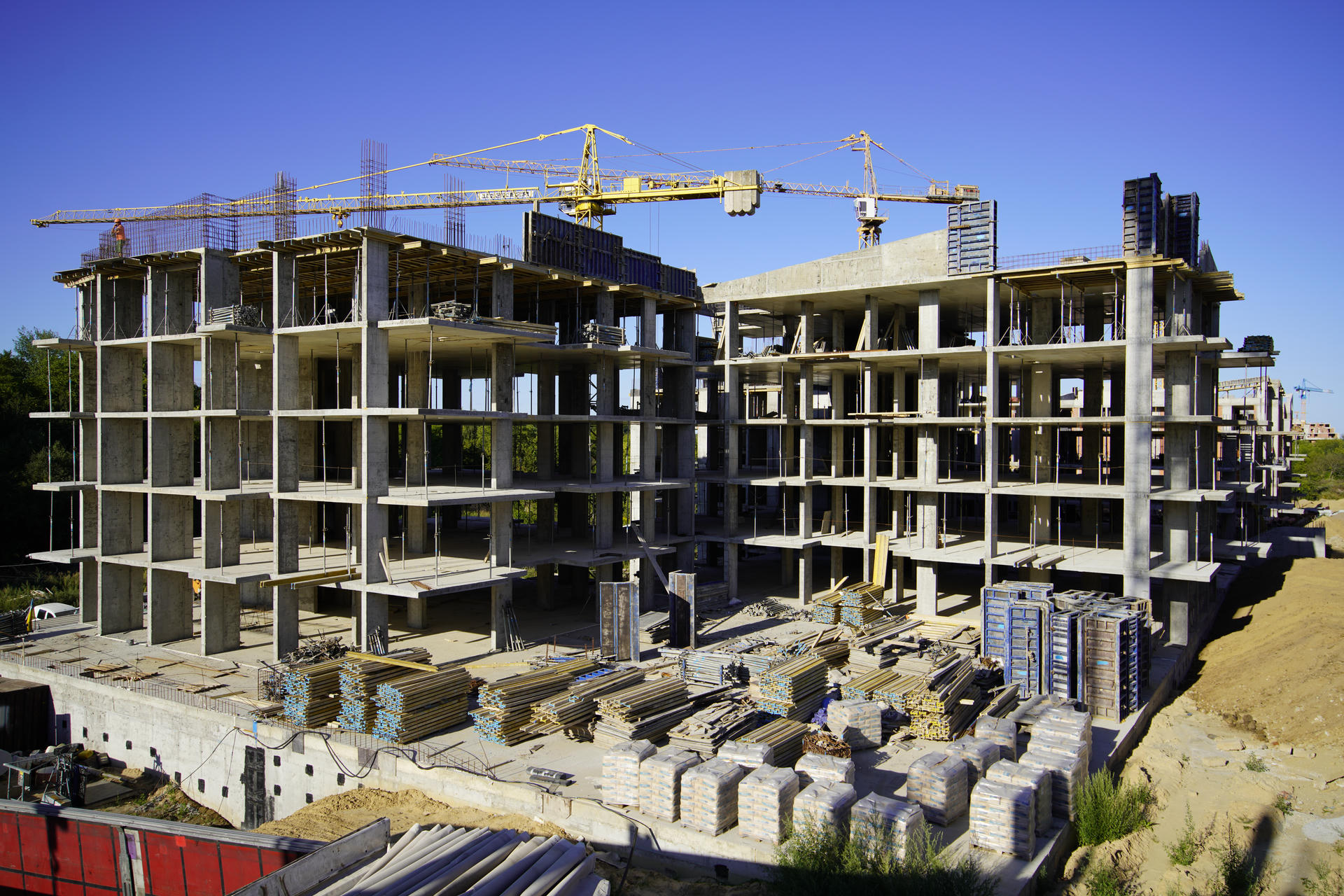

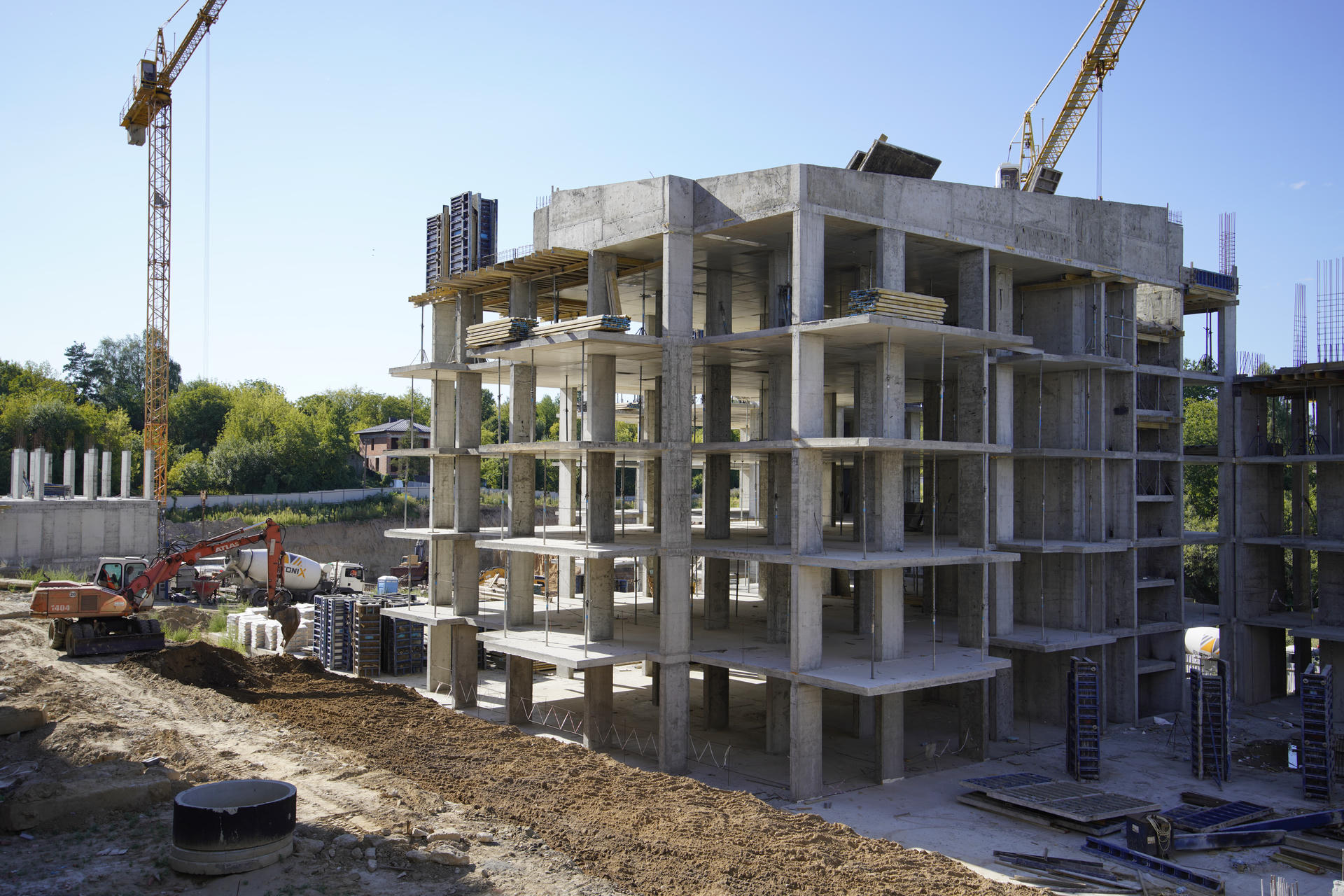

- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій даху
- Завершено роботи по влаштуванню цегляної кладки стін і перегородок 5-го поверху
- Проводяться роботи по влаштуванню систем вентиляції та димовидалення
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій даху
- Завершено роботи по влаштуванню цегляної кладки стін і перегородок 3-го поверху
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 4-го поверху
- Проводяться роботи по влаштуванню систем вентиляції та димовидалення
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху
- Завершено роботи роботи по влаштуванню цегляної кладки стін і перегородок 4-го поверху
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 5-го поверху
- Проводяться роботи по влаштуванню систем вентиляції та димовидалення
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій 6-го поверху
- Завершено роботи по влаштуванню плити перекриття 6-го поверху
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 2-го поверху
- Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 3-го поверху
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій 2-го поверху
- Завершено роботи по влаштуванню плити перекриття 2-го поверху
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій 3-го поверху
- Проводяться роботи по влаштуванню плити перекриття 3-го поверху
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 4-го поверху
- Завершено роботи по влаштуванню плити перекриття 4-го поверху
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій 5-го поверху
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 5-го поверху
- Завершено роботи по влаштуванню плити перекриття 5-го поверху
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху
- Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 5-го поверху
- Завершено роботи по влаштуванню плити перекриття 5-го поверху
- Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху
15.08.2026
