Хід будівництва – Травень 2026

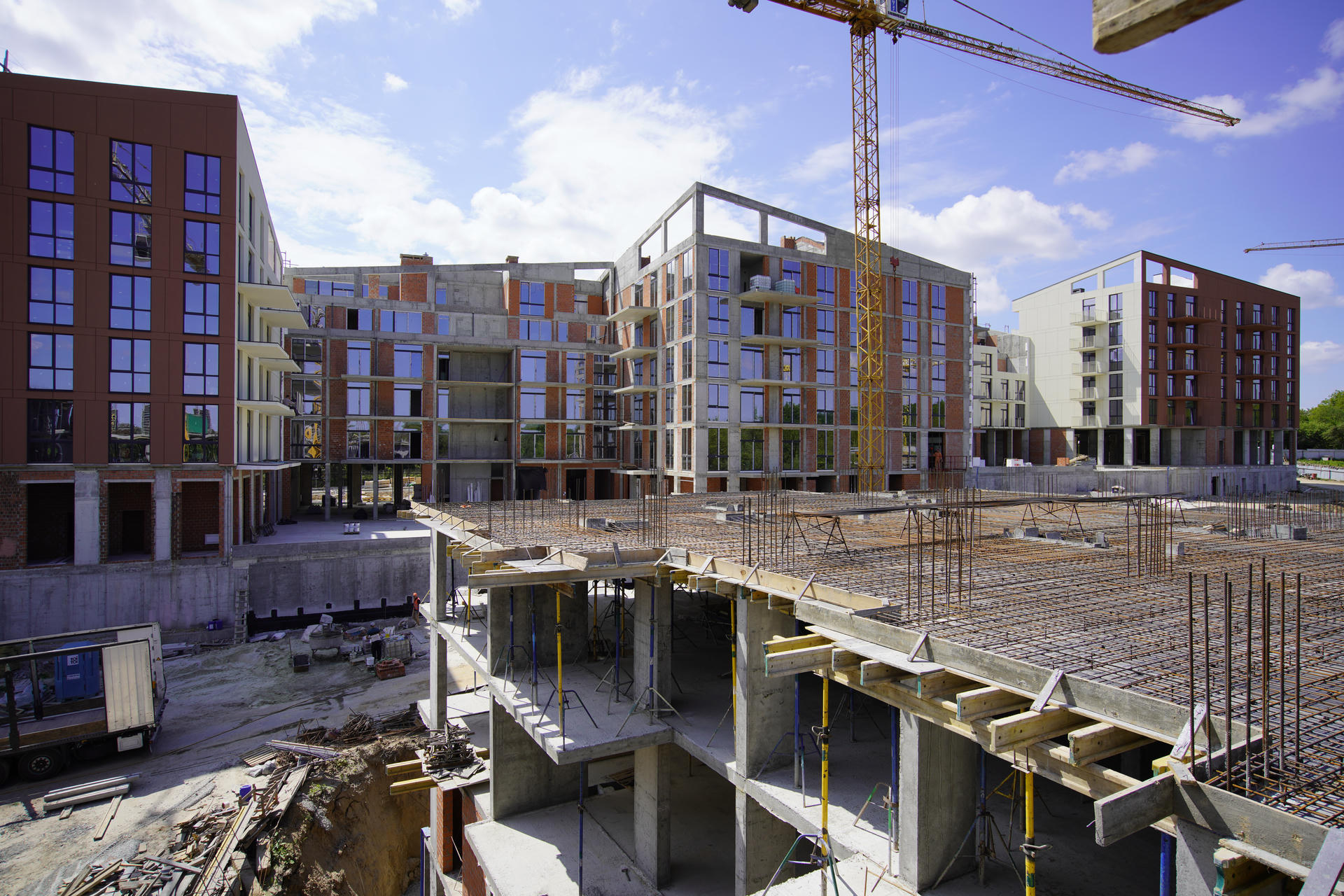

Станом на травень 2026 року:

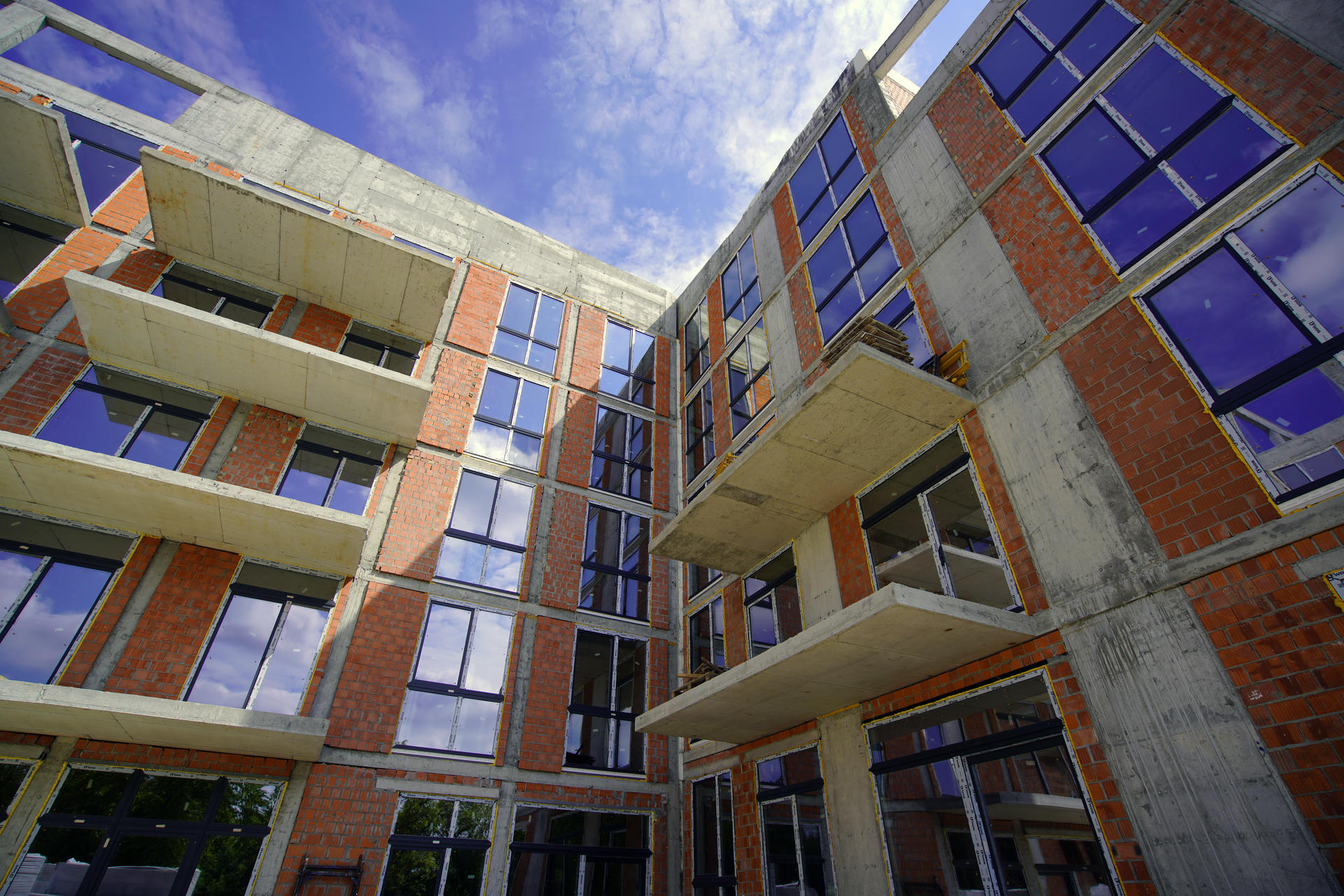

Секція 1:

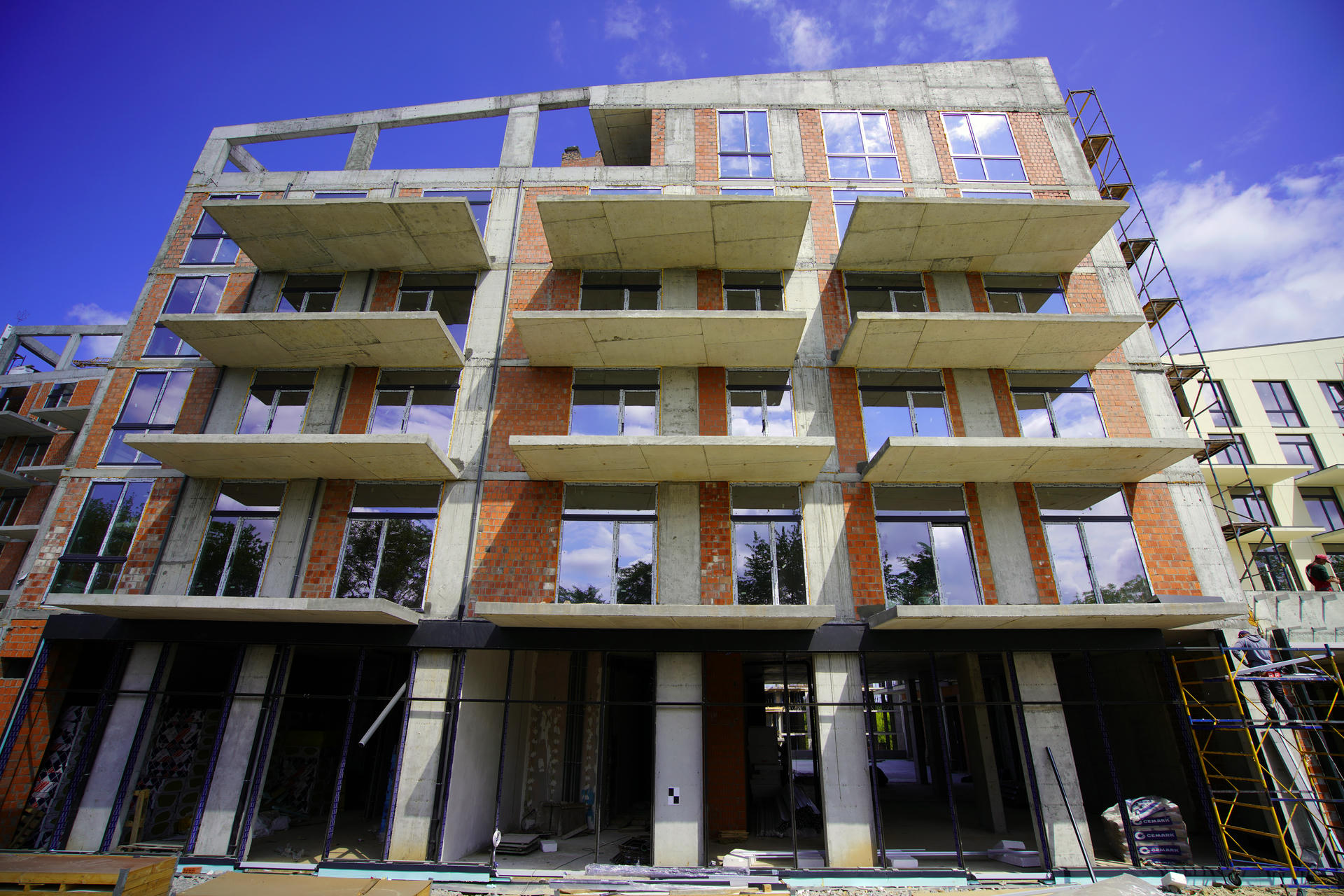

  • Розпочато монтаж огородження балконів

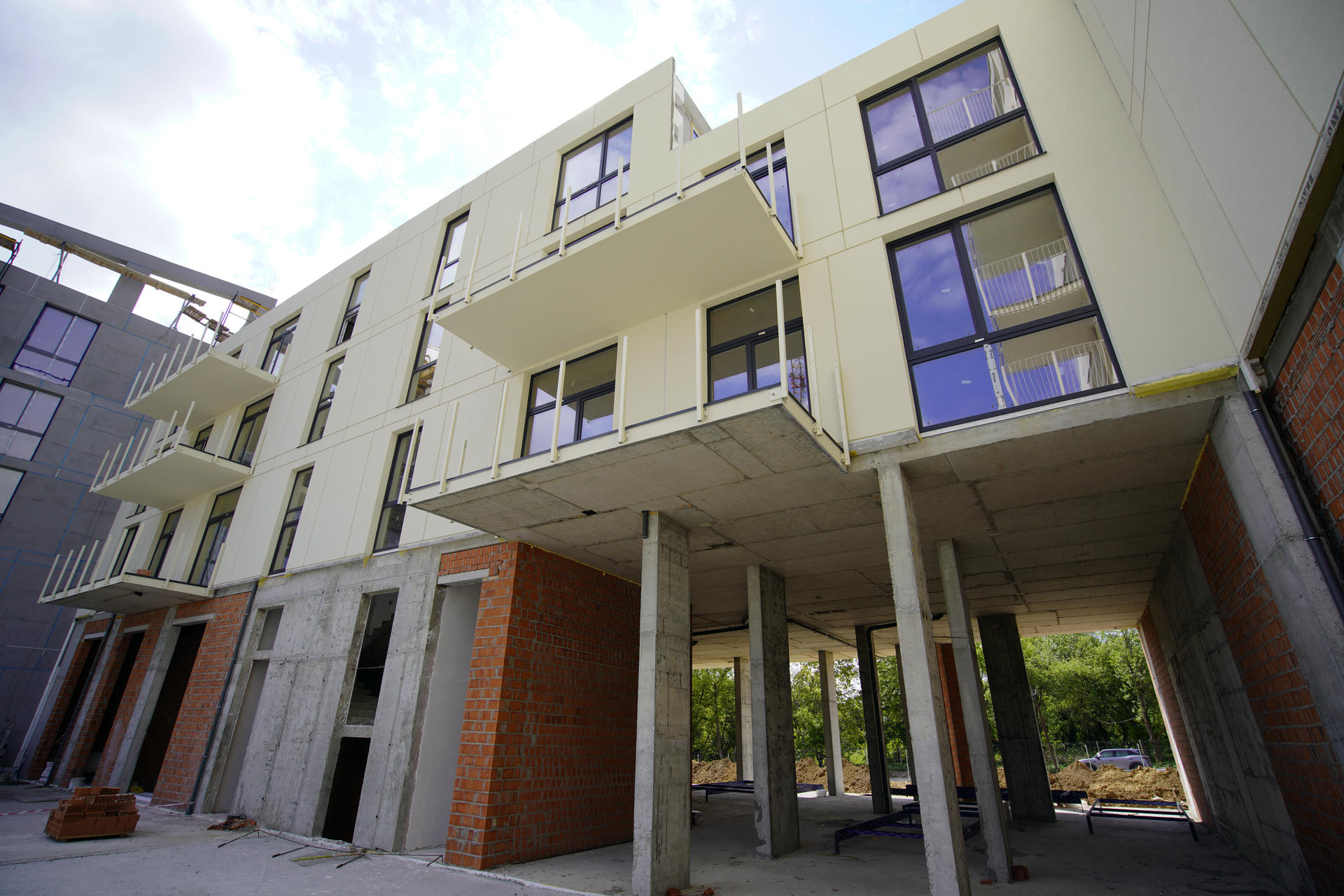

  • Продовжуємо роботи по монтажу вентельованого фасаду на одній із стін будинку
  • Завершено роботи по гідроізоляції балконів

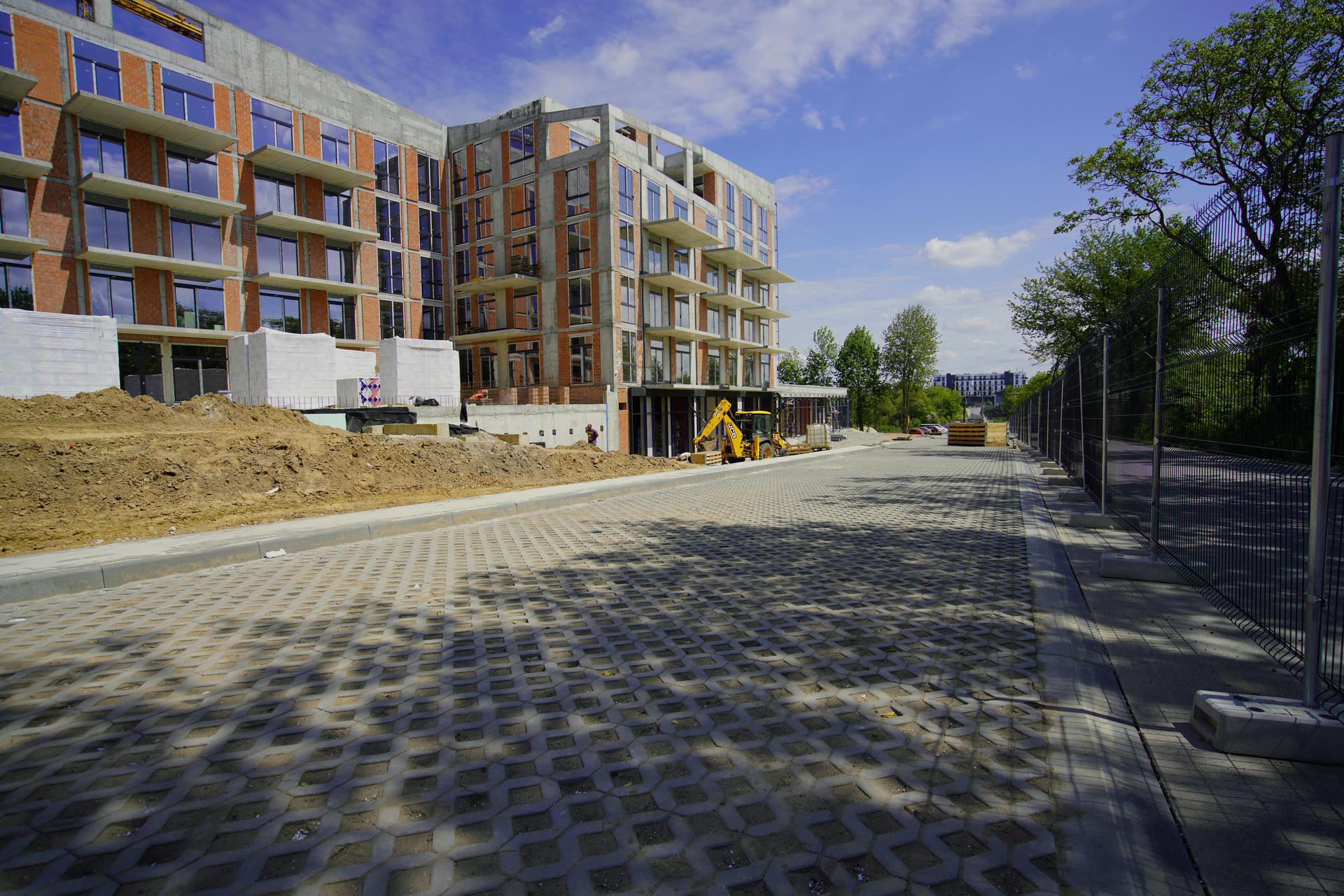

  • Продовжуємо роботи по влаштування благоустрою території
  • Завершуємо штукатурні роботи у під’їзді будинку
Секція 2:
  • Розпочато роботи по влаштуванню напівсухої стяжки у підїзді
  • Завершено роботи по прокладанню мереж водопостачання та опалення

  • Розпочато роботи по утепленню фасаду
Секція 3:
  • Розпочато штукатурні роботи у під’їзді будинку
  • Завершено прокладання мереж водопостачання та опалення
  • Розпочато роботи по утепленню фасаду будинку
Секція 4:
  • Завершено штукатурні роботи у під’їзді будинку
  • Продовжуємо роботи по влаштуванні вентельованого фасаду однієї із стіни будинку
Секція 5:
  • Закінчуємо роботи по монтажу огородження балконів
  • Завершено роботи по влаштуванню  напівсухої сяжки у квартирах та під’їзді будинку
Секція B8:

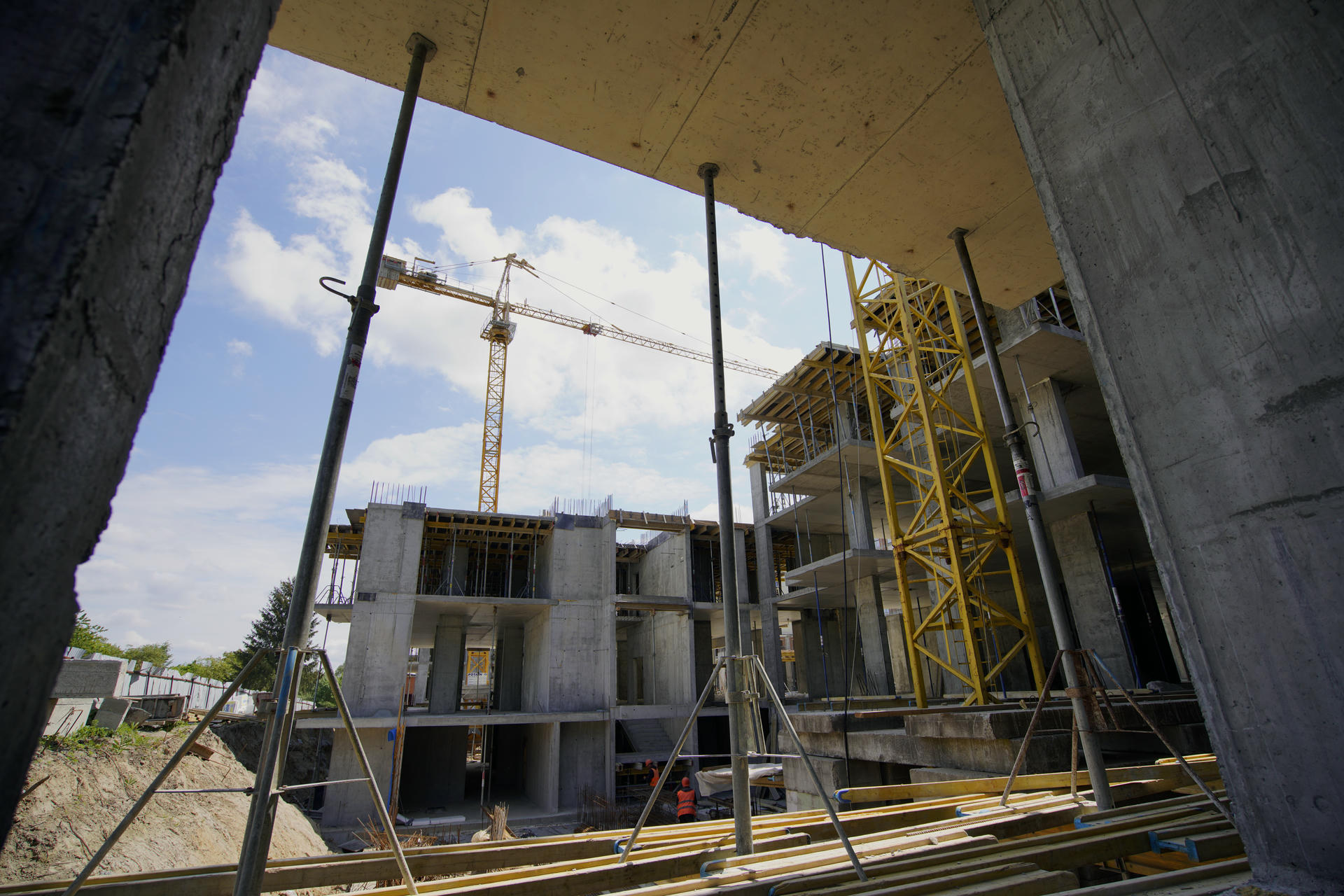

  • Завершено роботи по влаштуванню плити перекриття 5-го поверху

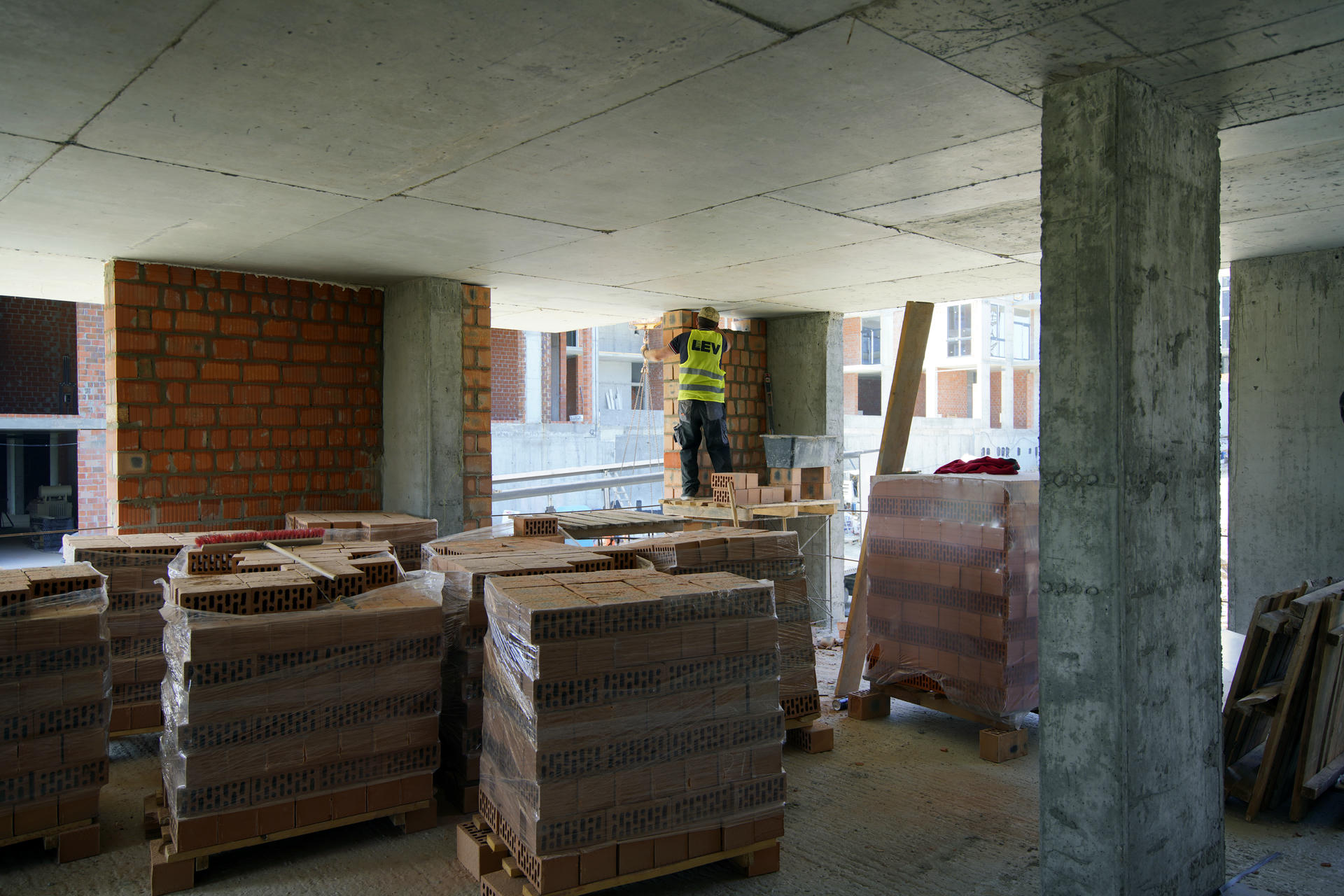

  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 1-го поверху

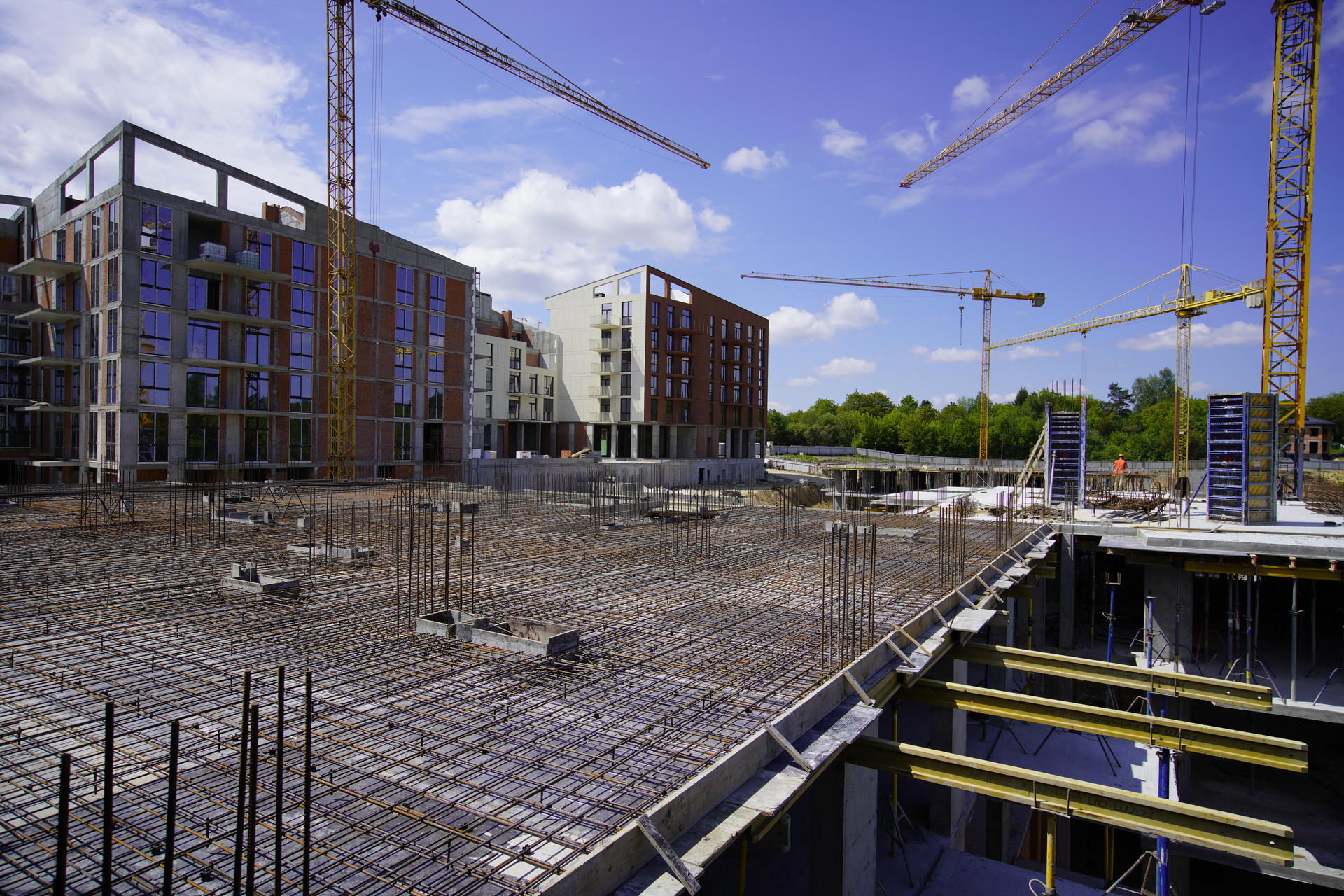

  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 2-го поверху
Секція B7:
  • Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 4-го поверху
  • Завершено роботи по влаштуванню плити перекриття 4-го поверху
  • Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 5-го поверху
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 1-го поверху
Секція B6:
  • Завершено роботи по влаштуванню плити перекриття 2-го поверху
  • Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 3-го поверху
  • Проводяться роботи по влаштуванню плити перекриття 3-го поверху
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 1-го поверху
Секція B5:
  • Завершено роботи по влаштуванню плити перекриття 3-го поверху
  • Проводяться роботи по влаштуванню плити перекриття 4-го поверху
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 1-го поверху
Секція B4:
  • Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон -1-го поверху паркінгу
  • Проводяться роботи по влаштуванню плити перекриття -1-го поверху
Секція B3:
  • Завершено роботи по влаштуванню плити перекриття 1-го поверху
  • Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 2-го поверху
Секція B2:
  • Завершено роботи по влаштуванню плити перекриття 1-го поверху
  • Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 2-го поверху
  • Проводяться роботи по влаштуванню плити перекриття 2-го поверху
Секція B1:
  • Завершено роботи по влаштуванню плити перекриття 1-го поверху
  • Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 2-го поверху

06.05.2026
Дякуємо!
Ми зв'яжемося з вами найближчим часом

Замовити дзвінок

Якшо у вас виникли питання, залиште свій номер і ми передзвонимо вам:

Натискаючи “Надіслати”, ви надаєте згоду на обробку, зберігання та використання ваших
персональних данних.
