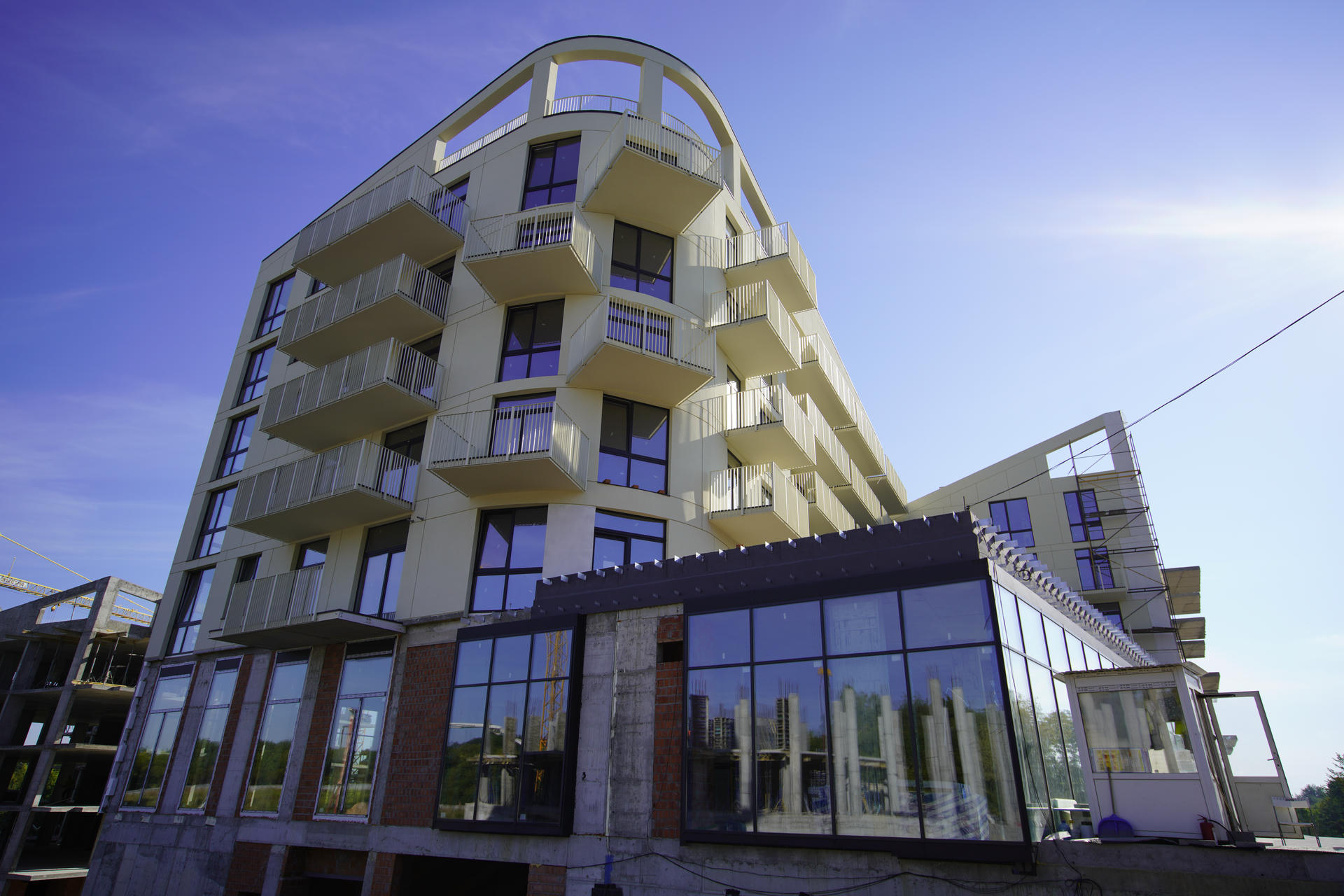

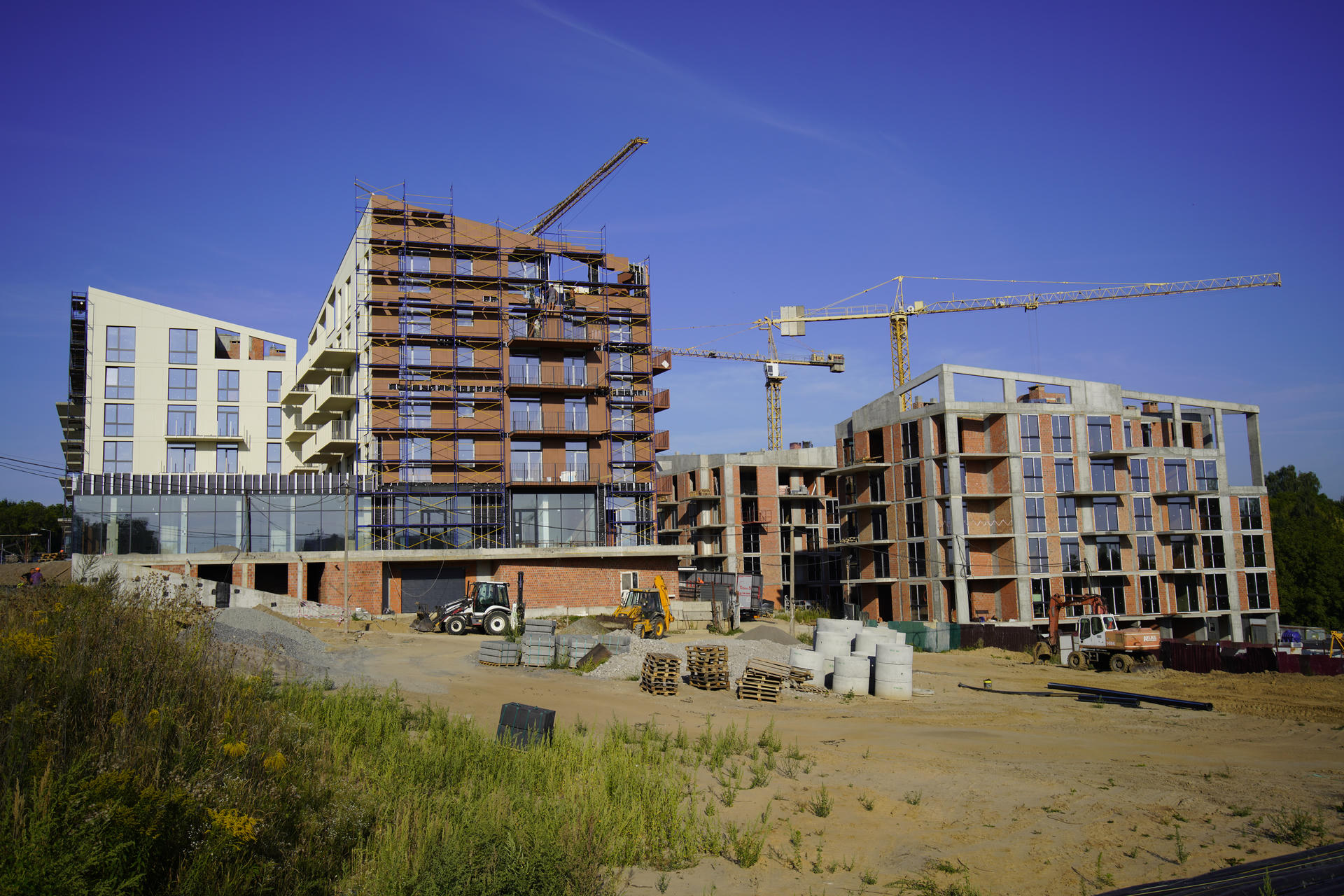

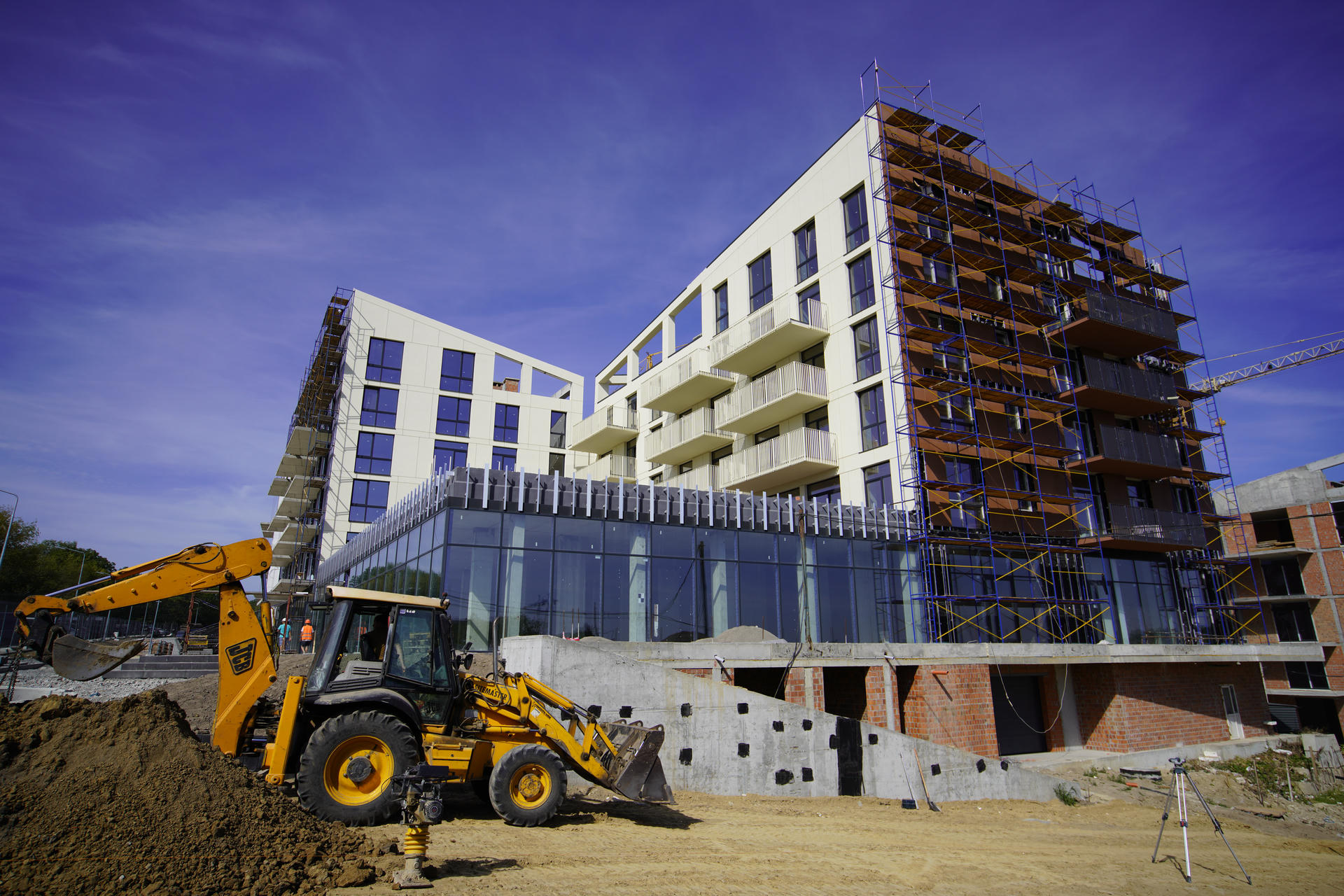

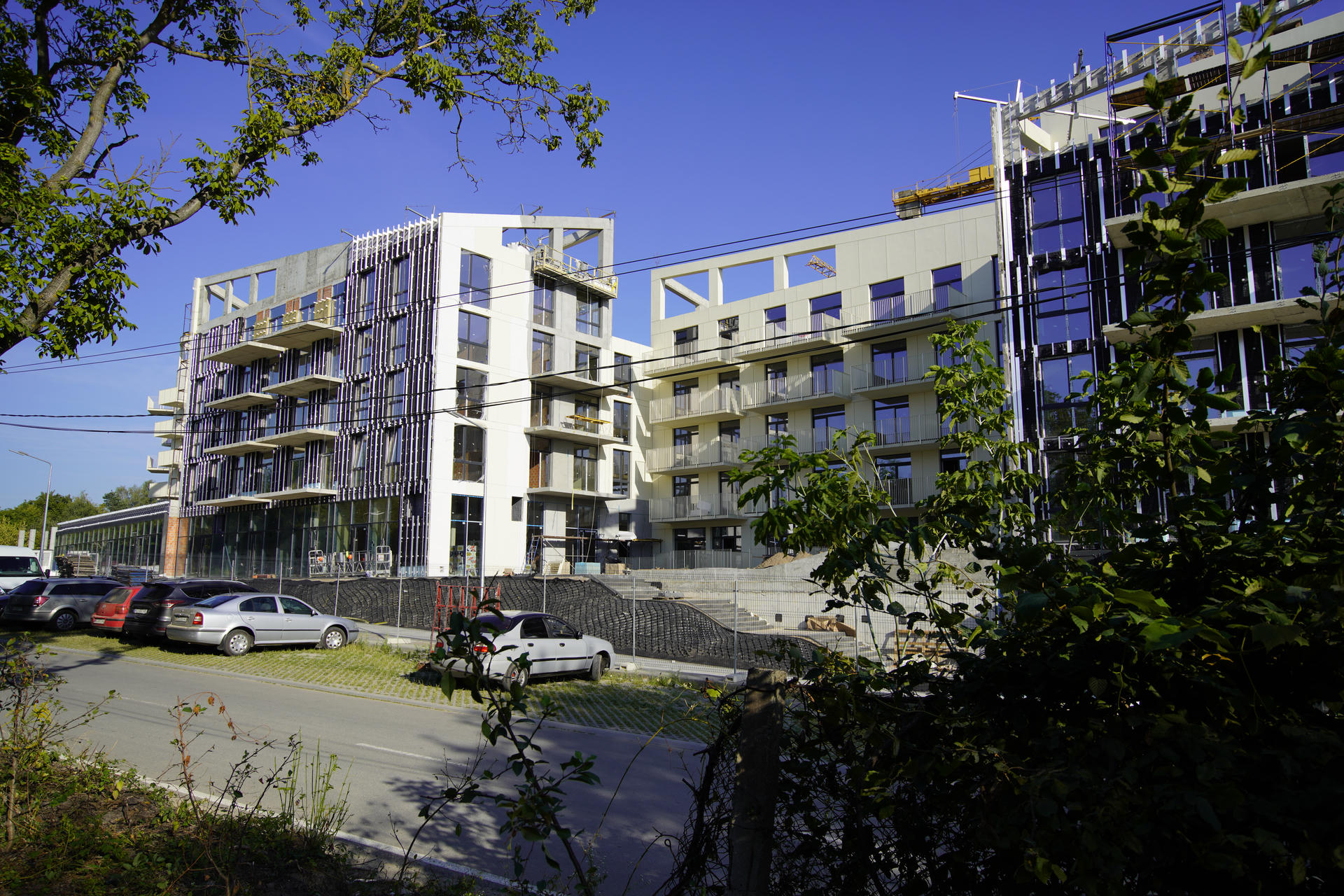

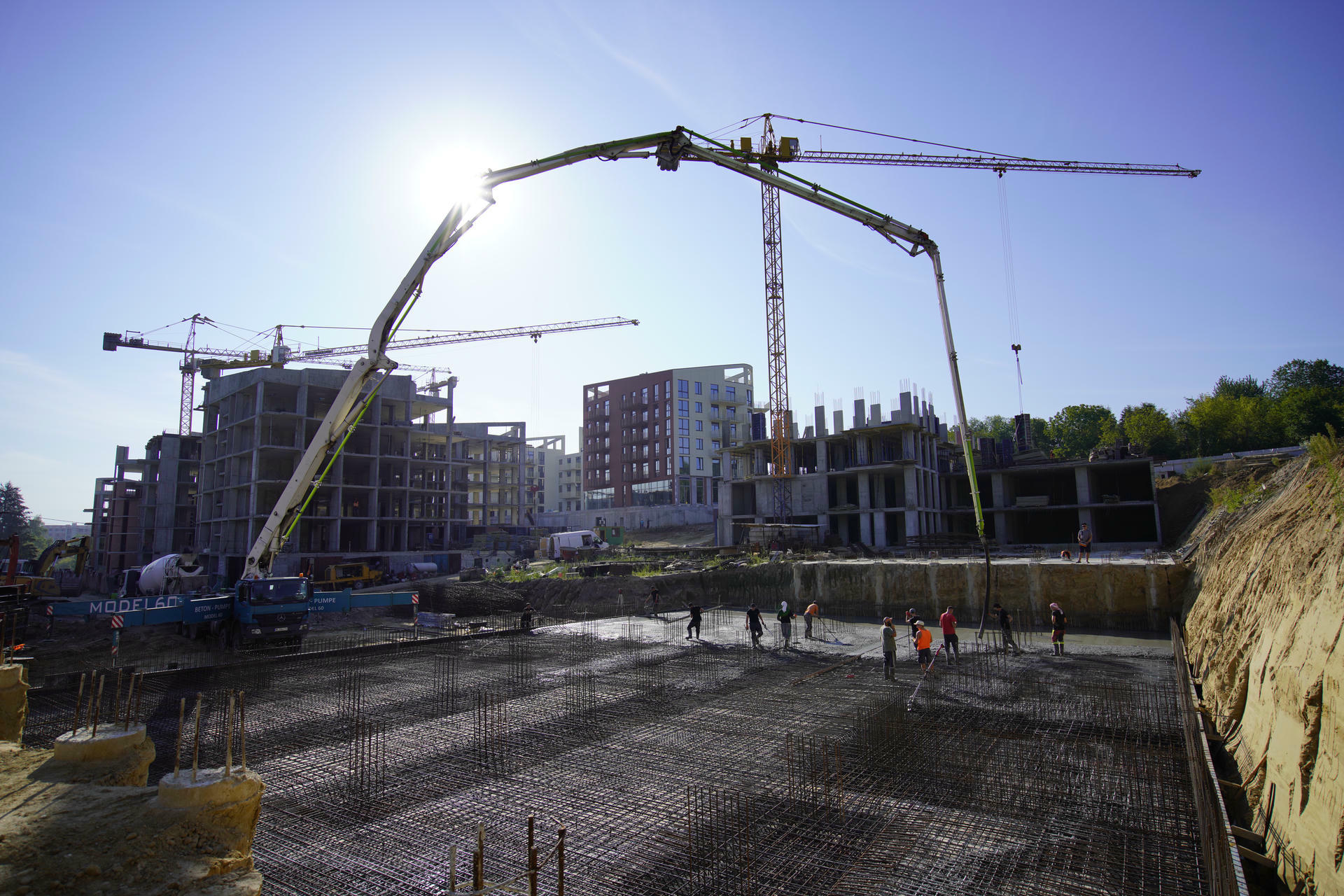

Хід будівництва – Вересень 2026

Станом на вересень 2026 року:

У cекції 1:

  • Завершуємо роботи по монтажу вентельованого фасаду на одній із стін будинку.
  • Виконуємо огородження терас.
  • Розпочали влаштування керамічної плитки у місцях загального користування
У cекції 2:
  • Завершуємо роботи по утепленню фасаду.
  • Продовжуємо роботи по монтажу вентельованого фасаду.

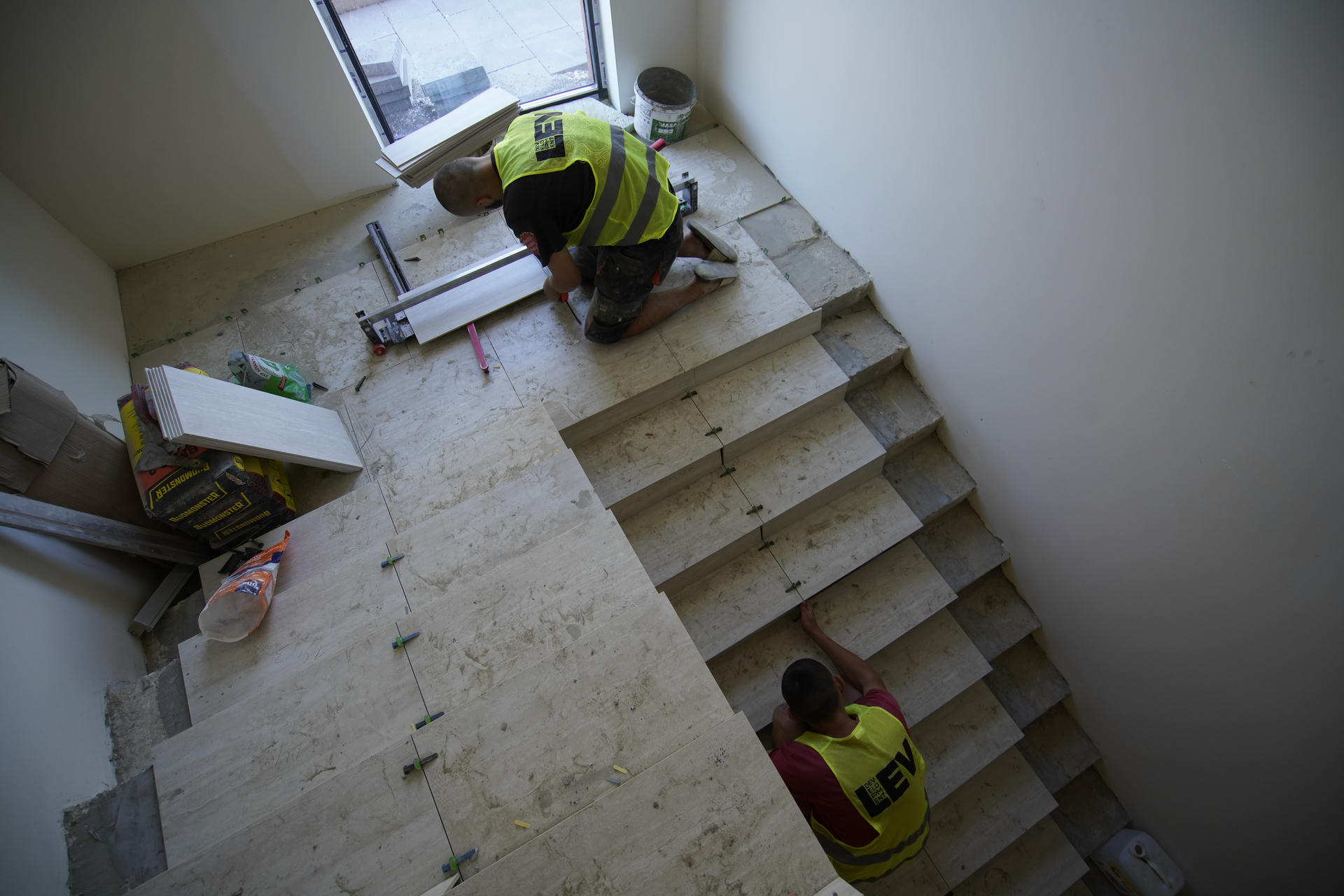

  • Завершуємо влаштування керамічної плитки на підлогу у під’їздах.
  • Розпочали влаштування бруківки на стилобатній частині будинку.
У cекції 3:
  • Завершуємо роботи по утепленню фасаду будинку.

  • Розпочато роботи по влаштуванню ДСП панелей у місцях загального користування.
У cекції 4:
  • Продовжуємо роботи по влаштуванні вентельованого фасаду однієї із стіни будинку.
  • Розпочали влаштування бруківки на стилобатній частині будинку.
У cекції 5:
  • Продовжуємо монтаж керамічної плитки на підлогу у під’їзді.
У секції B8:
  • Завершено роботи по влаштуванню систем вентиляції та димовидалення.
  • Завершено роботи по влаштуванню ухилоутворюючої цементно-пісчаної стяжки покрівлі.
  • Проводяться роботи по влаштуванню гідроізоляції даху.
  • Проводяться роботи по монтажу систем каналізації та водовідведення.
У секції B7:
  • Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій даху.
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 4-го поверху.
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 5-го поверху.
  • Завершено роботи по влаштуванню систем вентиляції та димовидалення.
У секції B6:
  • Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій даху.
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 5-го поверху.
  • Проводяться роботи по влаштуванню систем вентиляції та димовидалення.
  • Проводяться роботи по влаштуванню систем каналізації та водовідведення.
У секції B5:
  • Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху.
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 2-го поверху.
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 3-го поверху.
У секції B4:

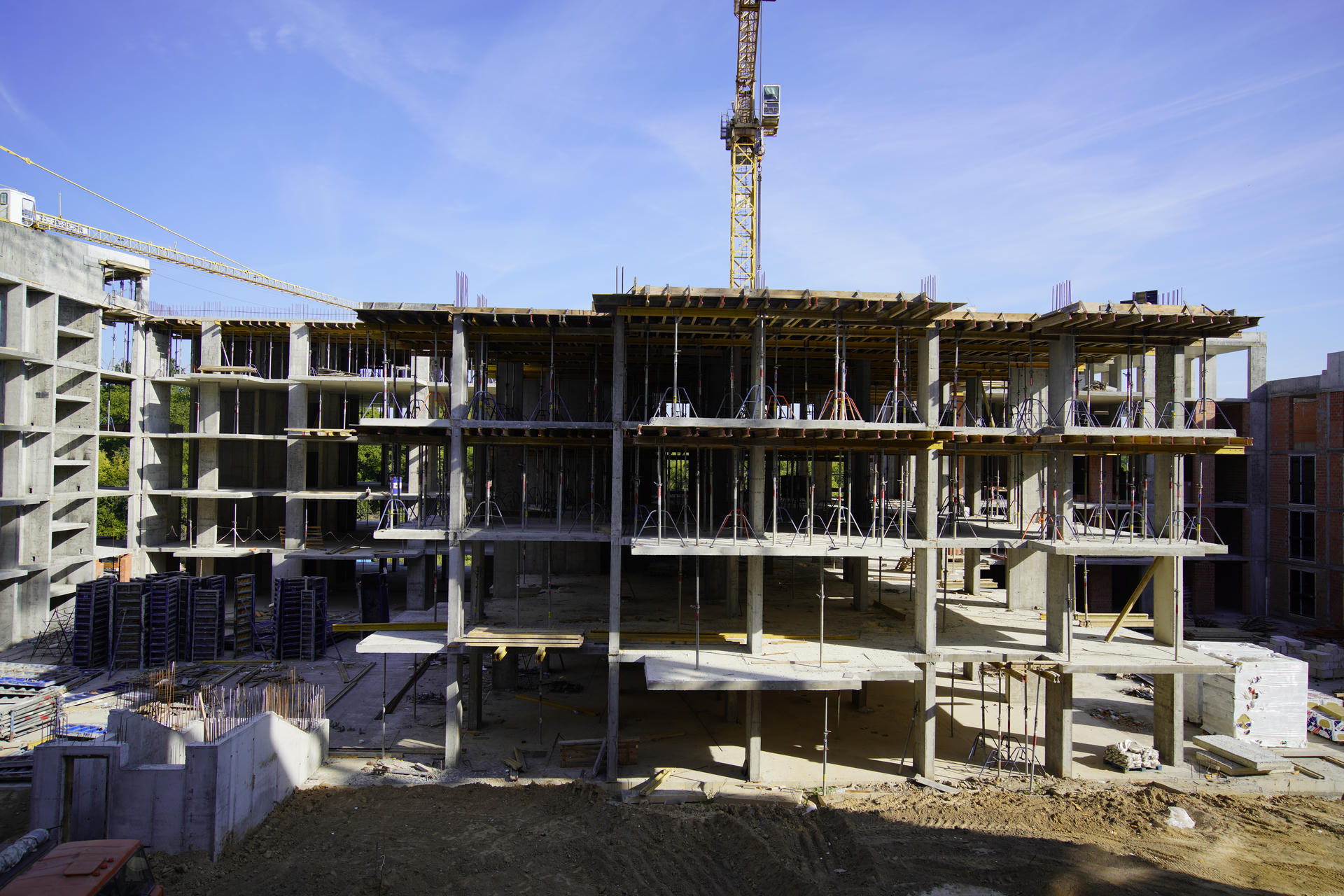

  • Завершено роботи по влаштуванню плити перекриття 3-го поверху.
  • Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій стін і колон 4-го поверху.
  • Проводяться роботи по влаштуванню плити перекриття 4-го поверху.
У секції B3:
  • Завершено роботи по влаштуванню вертикальних залізобетонних конструкцій 5-го поверху.
  • Завершено роботи по влаштуванню плити перекриття 5-го поверху.

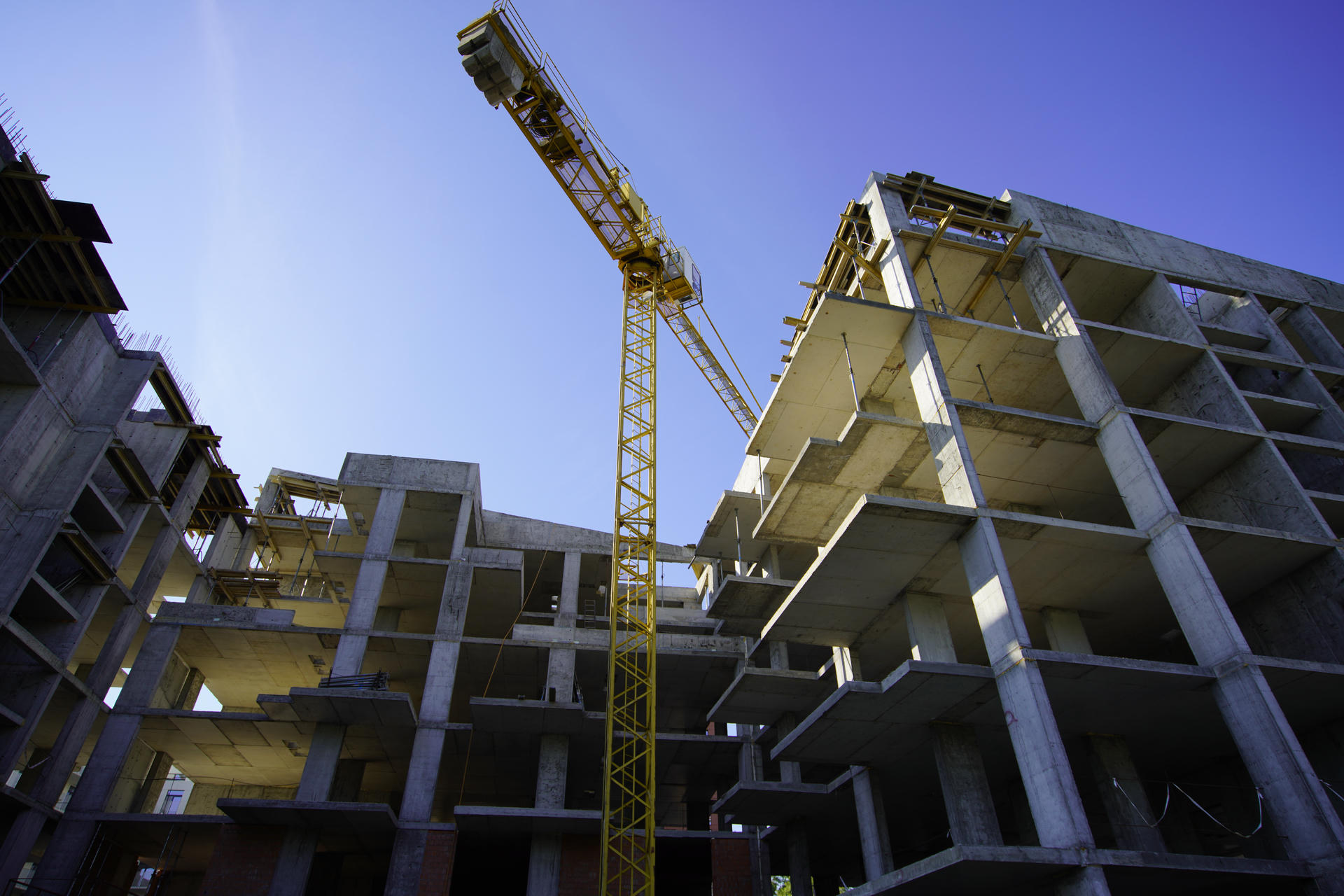

  • Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху.
У секції B2:
  • Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху.
  • Проводяться роботи по влаштуванню цегляної кладки стін і перегородок 1-го поверху.
У секції B1:
  • Проводяться роботи по влаштуванню вертикальних залізобетонних конструкцій даху.

01.09.2026
Дякуємо!
Ми зв'яжемося з вами найближчим часом

Замовити дзвінок

Якшо у вас виникли питання, залиште свій номер і ми передзвонимо вам:

Натискаючи “Надіслати”, ви надаєте згоду на обробку, зберігання та використання ваших
персональних данних.
